Структура ремонтного цикла и принцип
определения периодичности ремонтов электроподвижного
состава промышленного транспорта
Структура
ремонтного цикла (рис. 1) устанавливает
порядок чередования всех видов технических
обслуживании и ремонтов за период
(цикл) между капитальными ремонтами.
Поскольку приказ о дальнейшем
совершенствовании системы технического
обслуживания и ремонта локомотивов
№ 415 МЧМ СССР не предусматривает
нормативов по тяговым агрегатам, ниже
приводится выполненный ДИИТом пример
построения ремонтного цикла (табл. 1).
В основу построения
цикла приняты принцип равенства и
кратности межремонтных периодов и
результаты расчетов по приведенной
выше методике. Расчеты выполнены
применительно к тяговым агрегатам ПЭ2М.

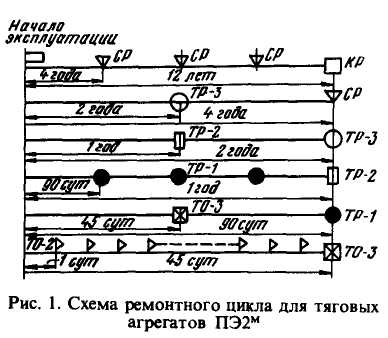

Рис.1. Схема ремонтного цикла для
тяговых агрегатов ПЭ-2М
Таблица 1
|
Наименование
технических обслуживании и текущих
ремонтов (ГОСТ 18322 — 78)
|
Периодичность
|
Условия для расчета
периодичности
|
|
Заводские ремонты:
капитальный (КР)
|
12 лет
|
Период ограничивается
состоянием изоляции токоведущих
частей, трубопроводов и истечением
ресурса базовых деталей. Ремонт
производится один раз за полный срок
службы тягового агрегата (24 года)
|
|
средний (СР)
|
4 года
|
Определяется
необходимость восстановления кузовов
думпкаров с производством полного
освидетельствования колесных пар
|
|
Текущие ремонты: ТР-3
|
2 »
|
Определяется:
необходимостью восстановления профиля
бандажей колесных пар и диэлектрических
свойств изоляции обмоток электрических
машин; необходимостью производства
ревизии подшипниковых узлов;
истечением ресурсов деталей механической
части
|
|
ТР-2
ТР-1
|
1 год
90 сут
|
Период ограничивается
ресурсом гребней бандажей,
необходимостью восстановления кузовов
думпкаров и производства ревизии
центральных и боковых опор
По данным расчета
и карты ресурсов группируют элементы
с равными наработками. Группирование
производят с учетом потерь от
недоиспользования или превышения
ресурсов
|
|
Техническое
обслуживание: ТО-3
|
45 »
|
Период определяется
результатами статистических данных
об отказах за период между ремонтами
ТР-1
|
|
ТО-2
|
1 »
|
Период регламентируется
требованиями ПТЭ и инструкции
|
|
ТО-1
|
8 ч
|
Определяется
временем непрерывной работы локомотивных
бригад
|
Система ремонта
электрических машин должна быть
согласована с цикличностью и
периодичностью ремонта т. п. с. Планирование
расхода материалов и запасных частей
на заводские виды ремонта следует
производить исходя из ресурсов деталей,
определяемых статистическим путем.
Ремонт с заменой изоляции следует
выполнять только по фактическому
состоянию машин.
