Инструктивно-технологическая карта на монтаж балок направляющих БУ
3200/200 ЭУК-2МЯ
53
Общие требования
Таблица 9.3
Технические требования
Техника безопасности
Настоящая инструктивно-технологическая карта определяет
последовательность монтажа балок направляющих буровой
установки БУ 3200/200 ЭУК-2МЯ при первичном или
повторном монтаже буровой установки.
Операции по монтажу и демонтажу балок направляющих БУ
3200/200 ЭУК-2МЯ следует начинать при наличии следующей
техники:
Допускается производить монтаж другими кранами с
соответствующей характеристикой.
Монтаж производить в соответствии с инструкцией
завода-изготовителя и “Техническими требованиями на
ведение вышкомонтажных работ”.
кран МКАТ-40 1 шт. (Q=40 т)
бульдозер Б-170 1 шт.
Укладкой фундамента руководит прораб вышкомонтажной
бригады, ответственный за безопасное производство работ
по перемещению грузов.
К стропальным работам допускаются вышкомонтажники,
обученные по специальной программе, имеющие
удостоверение на право производства этих работ.
Подобрать грузозахватные приспособления, соответствующие
массе и характеру поднимаемого груза. Стропы должны
подбираться с учетом числа ветвей такой длины, чтобы
угол между ветвями не превышал 90°. Проверить
исправность грузозахватных приспособлений и наличие на
них клейм или бирок с обозначением номера, даты
испытания, грузоподъемности.
При подъеме и перемещении груза стропальщику
запрещается:
находиться под поднимаемым грузом и в радиусе
перемещения стрелы и груза или допускать нахождение
других лиц;
направлять груз руками, изменять положение стропов во
время нахождения груза на весу.
5 Перед опусканием груза стропальщик обязан:
на место установки груза, в случае необходимости,
предварительно уложить прочные подкладки для удобства
извлечения стропов из-под груза;
снимать стропы с груза или с крюка лишь после того, как
груз будет надежно установлен, а при необходимости –
закреплен.
К работе по укладке фундамента допускается вышкомонтажная
бригада, прошедшая инструктаж по данной ИТК.
54
Последовательность монтажа направляющих балок
Таблица 9.4
Примен.
Наименование операции, описание работ техника Схема выполняемой работы,
крепления стропов и расстановки техники
и инстр.

Проверить комплектность поставки балок направляющих по отгрузочным
документам (для БУ 3200/200 ЭУК-2МЯ – 44 шт.) и подготовить
монтажное оборудование.
Площадка для монтажа балок направляющих должна быть спланирована.
Допускается устанавливать балки направляющие на грунт без выкладок,
если площадка под буровую естественная, расположена на суходоле или
построена гидронамывом и имеет несущую способность грунта не менее
0,12 МПа (1,2 кгс/см2).
Во всех остальных случаях под балки направляющие делают выкладку из
бревен толщиной 200-240 мм.
Бревна укладывать поперек установки балок направляющих; шаг укладки
бревен и их длина зависят от несущей способности грунта. Две

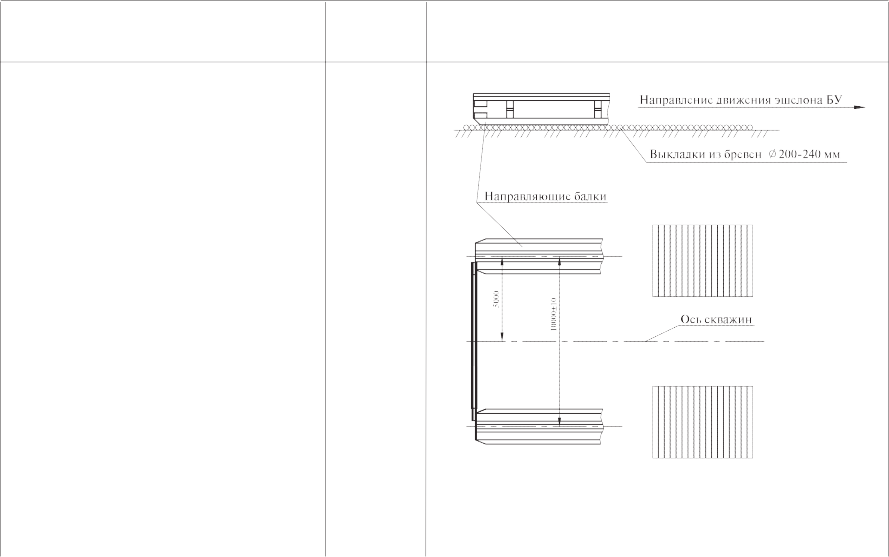

начальные направляющие балки установить так, чтобы оси балок
находились от оси скважин на расстоянии 5000 мм, а начальный торец
балки находился от оси первой скважины на расстоянии 12348 мм;
вторую балку установить параллельно первой на рас-
стоянии 10000 мм ± 10 мм по осям.
Кран МКАТ-40,
бульдозер Б-170
Продолжение табл. 9.4
Примен.
Наименование операции, описание работ техника Схема выполняемой
работы, крепления стропов и расстановки техники
и инстр.
Установить кран согласно рис. 9.9.
Начальные концы обеих балок должны находиться на расстоянии 12348 мм
от оси первой скважины, для этого необходимо проверить размер по
диагоналям между концами балок. Размер диагоналей (l) не должен
отличаться более чем на 15 мм (контроль выполнить струной). Балки 2

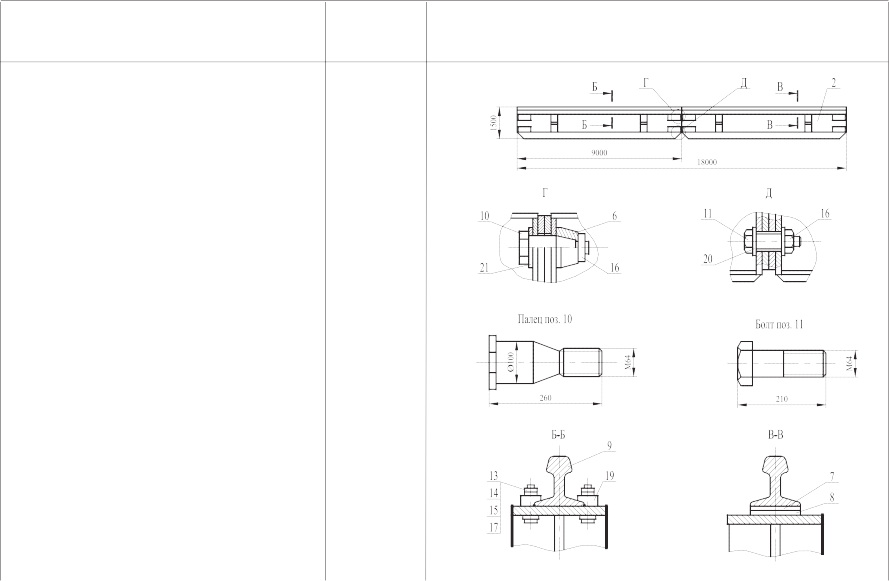

соединить тягами 1, крепление выполнить осями 18, оси зафиксировать
булавками 5.
Для выравнивания балок направляющих по вертикали не допускается
установка одиночных подкладок, подкладки должны
27000
быть сплошными по всей подошве балок без
зазора и шириной не менее ширины подошвы балок.
Уклон балок направляющих не должен превышать 20 мм на 9 м длины.
55
Последующую пару балок направляющих 2 установить в продолжение
первой, соединение выполнить наверху пальцами 10 (узел Г), внизу
болтами 11 (узел Д). Резьбовые части соединительных деталей
предварительно смазать консистентной смазкой.
Продолжение табл. 9.4
Примен.
Наименование операции, описание работ техника Схема выполняемой
работы, крепления стропов и расстановки техники
и инстр.
Установить три пары балок направляющих.
Рельсы 9 установить с зазорами 4 мм +
+ 1 мм в стыках, прижать планки 19 болтовым соединением 13, 14, 15,
17 без затяжки гаек
14, 15 (13 болт М16Ч90.58).
По окончании монтажа направляющих балок проверить рельсы на
параллельность по размеру 10000 мм ± 10 мм и смещение торцов
стыкуемых рельсов.
Смещение торцов стыкуемых рельсов не более 2 мм. Зазор в стыках
рельсов не более 4 мм. 14 Регулировка рельсов по высоте выполняется
прокладками 7, 8 (разрез В-В), а по горизонтали – за счет отверстий
в балках 2 под
болтами 13.
Разность отметок головок рельсов по высоте на длине, равной
расстоянию между рельсами 10000 мм ± 10 мм по центрам, не более 20
мм.
Выполнить затяжку гаек 14, 15 крепления рельсов к направляющим
балкам.
Продолжение табл. 9.4
Примен.
Наименование операции, описание работ техника Схема выполняемой работы,
крепления стропов и расстановки техники
и инстр.
Рис. 9.9. Схема монтажа направляющих балок самоходным краном МКАТ-40
(длина стрелы L =11 м, вылет стрелы R =9 м)
c
Пояснение к рис. 9.9
Перед монтажом балок направляющих спланировать место их установки
бульдозером так, чтобы уклон площадки не превышал 1 градуса.
Выложить деревянные прокладки под направляющие.
В первую очередь устанавливаются направляющие, стоящие ближе к
шламонакопителю, в последовательности слева направо для удобства
подъезда крана.

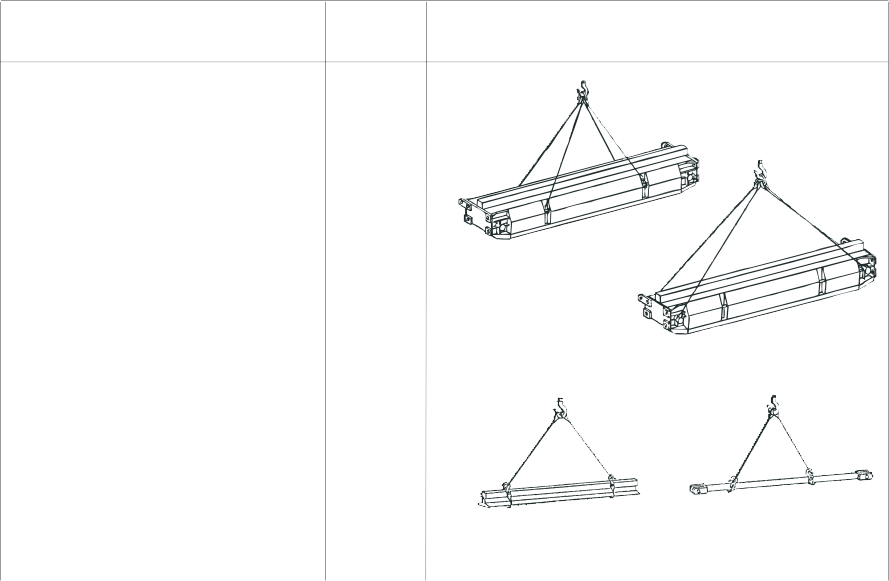

Застропить груз как показано на схеме строповки краном МКАТ-40,
привязать оттяжку длиной 10 м.
Приподнять направляющую на высоту 0,5 м от поверхности земли и,
сопровождая оттяжными веревками, переместить груз на место монтажа;
при этом стропальщики соответственно перемещаются.
Совместив направляющую с местом монтажа, подать команду на опускание
и расстропить груз после полного ослабления стропов.
Аналогичным образом взять и доставить на место монтажа следующую
балку.
Добиться полного совпадения отверстий с помощью лома или монтировки,
вставить болт и наживить его. 9 Подать команду на опускание и
расстропить груз после полного ослабления стропов.
59
10 Смонтировать все необходимые тумбы направляющих в таком же порядке.
11 Демонтаж производить в обратной последовательности.
