ИНСТРУКТИВНО-ТЕХНОЛОГИЧЕСКИЕ КАРТЫ НА МОНТАЖ БУРОВЫХ УСТАНОВОК БУ 3200/200 ЭУК-2МЯ, УРАЛМАШ-4Э, УРАЛМАШ-3Д

  Главная      Учебники - Газпром     СТО Газпром РД 2.1-134-2005

 поиск по сайту

















содержание   ..  1  2  3  4  5  6   ..








  1. ИНСТРУКТИВНО-ТЕХНОЛОГИЧЕСКИЕ КАРТЫ НА МОНТАЖ БУРОВЫХ УСТАНОВОК БУ 3200/200 ЭУК-2МЯ, УРАЛМАШ-4Э, УРАЛМАШ-3Д

    1. Инструктивно-технологическая карта на устройство фундаментов из бревен под блоки бурового оборудования







      Общие требования




      Таблица 9.1




      Технические требования

      Техника безопасности







      1. Устройство фундаментов из бревен производит вышкомонтажная бригада.

      2. Перед началом работ сделать планировку площадки. В зимнее время площадку расчистить от снега. Если работы ведутся в зимнее время на площадке без отсыпки, то расчистку от снега производить, не нарушая растительный покров.

      3. Деревянные конструкции, используемые в качестве фундаментов под блоки буровой установки, должны быть выложены горизонтально и параллельно, а их составляющие части надежно скреплены друг с другом скобами.

      1. Укладкой фундамента руководит прораб (бригадир) вышкомонтажной бригады, ответственный за безопасное производство работ по перемещению грузов кранами.

      2. К стропальным и такелажным работам допускаются вышкомонтажники, обученные по специальной программе, имеющие удостоверение на право производства этих работ.

      3. Наименьшая освещенность участка строительных площадок и работ должна быть:

      • погрузка, установка, подъем, разгрузка оборудования, строительных конструкций, деталей и материалов грузоподъемными кранами – 10 лк (в горизонтальной плоскости);

      • на крюках крана во всех его положениях со стороны машиниста – 10 лк (в вертикальной плоскости).

      1. Производство работ в неосвещенных местах не допускается.

      2. Лесоматериалы должны быть уложены следующим образом:








      35



      Продолжение табл. 9.1.




      Технические требования

      Техника безопасности






      • круглый лес – в штабель высотой не более 1,5 м с прокладками между рядами и установкой упоров против раскатывания, ширина штабеля менее его высоты не допускается;

      • пиломатериалы – в штабель, высота которого при рядовой укладке составляет не более половины ширины штабеля, а при укладке в клетки – не более ширины штабеля.

      1. Разбирать штабель лесоматериалов нужно уступами, сверху вниз, обеспечивая устойчивость остающихся в штабеле материалов.

      2. При снятии стропа с пакета бревен проявить осторожность, чтобы не быть травмированным при возможном раскатывании бревен.

      3. К работе с бензопилой допускается рабочий, имеющий допуск и опыт обращения с ней. Запрещается находиться в опасной зоне возможного травмирования режущей цепью во время работы бензопилы.

      4. Во время работы бульдозера, контролируя процесс планировки песка, руководитель должен находиться в таком месте, откуда машинисту хорошо были бы видны его команды.

      5. При размещении мобильных машин на производственной территории руководитель работ должен до начала работы определить рабочую зону машины и границы создаваемой ею опасной зоны. При этом должна быть обеспечена об-








      36



      Продолжение табл. 9.1.




      Технические требования

      Техника безопасности



      зорность рабочей зоны, а также опасных зон с рабочего места машиниста. В случаях, когда машинист, управляющий машиной, не имеет достаточного обзора, ему должен быть выделен сигнальщик.

      1. Со значением сигналов, подаваемых в процессе работы и передвижения машины, должны быть ознакомлены все лица, связанные с ее работой. Опасные зоны, которые возникают или могут возникнуть во время работы машины, должны быть обозначены знаками безопасности и (или) предупредительными надписями.

      2. Перемещение, установка и работа машины, транспортного средства вблизи выемок (котлованов, траншей, канав и т.п.) с неукрепленными откосами разрешаются только за пределами призмы обрушения грунта на расстоянии, указанном в таблице 6.3.

      3. Перед началом движения водитель транспортного средства обязан подать звуковой сигнал и убедиться в отсутствии людей на пути движения.

      4. Запрещается:

      • находиться на пути движения и между трактором и грузом;

      • переходить через буксирные тросы;

      • находиться на раме трактора и на перевозимом грузе;

      • отцеплять трос до полной остановки трактора.








      37



      Продолжение табл. 9.1.




      Технические требования

      Техника безопасности






      1. При производстве погрузочно-разгрузочных работ ответственный за производство работ кранами должен обеспечить условия безопасного маневрирования трубоукладчика.

      2. Запрещается находиться между трубоукладчиком и поднимаемым блоком.

      3. Надевание стропа на крюк трубоукладчика следует производить только после полной остановки крюка.

      4. Натяжение стропа производить только после удаления стропальщика на безопасное расстояние от крюка.

      5. Поправлять строп или бревно разрешается только после остановки механизма.

      6. При заведении бревен под блок следить за их прохождением под полозьями саней. В случае зацепов подать команду “СТОП”, при необходимости приподнять блок трубоукладчиком.

      7. При вытаскивании балансира из-под блока следует обеспечить прямолинейное движение трактора до полного выхода бревна во избежание возможного заклинивания и нежелательных разворотов.

      8. Запрещается находиться под блоком и на балансире после подъема блока.

      9. Подобрать грузозахватные приспособления, соответствующие массе и характеру поднимаемого груза. Стропы








      38



      Продолжение табл. 9.1.




      Технические требования

      Техника безопасности






      должны подбираться с учетом числа ветвей такой длины, чтобы угол между ветвями не превышал 90 °. Проверить исправность грузозахватных приспособлений и наличие на них клейм или бирок с обозначением номера, даты испытания, грузоподъемности.

      24 При подъеме и перемещении груза стропальщику запрещается:

      25 Перед опусканием груза стропальщик обязан:

      26 К работе по укладке фундамента допускается вышкомонтажная бригада, прошедшая инструктаж по данной ИТК.

      • находиться под поднимаемым грузом и в радиусе перемещения стрелы и груза или допускать нахождение других лиц;

      • направлять груз руками, изменять положение стропов во время нахождения груза на весу.

      • на место установки груза, в случае необходимости, предварительно уложить прочные подкладки для удобства извлечения стропов из-под груза;

      • снимать стропы с груза или с крюка лишь после того, как груз будет надежно установлен, а при необходимости закреплен.







      Устройство фундаментов под блоки бурового оборудования

      Таблица 9.2








      Примен.

      Наименование операции, описание работ техника Схема выполняемой работы, крепления стропов и расстановки техники

      и инстр.




      1. Устройство фундаментов под блоки бурового оборудования при первичном монтаже или после транспортировки буровой с полной разборкой.

        1. Подтаскивание бревен трубоукладчиком Вынести вешки взаимоперпендикулярных осей, проходящих через центр будущей скважины, на расстояние достаточное, что-

          бы не мешали работе на площадке.

          Произвести разметку площадки под фундаменты, установить вешки.

          Проверить высотные, стыковочные размеры блоков для соответственного уровня выкладки фундаментов.

          Размеры бревен для фундаментов под каждый блок или сооружение должны соответствовать таблицам согласно рис. 9.1-9.8.

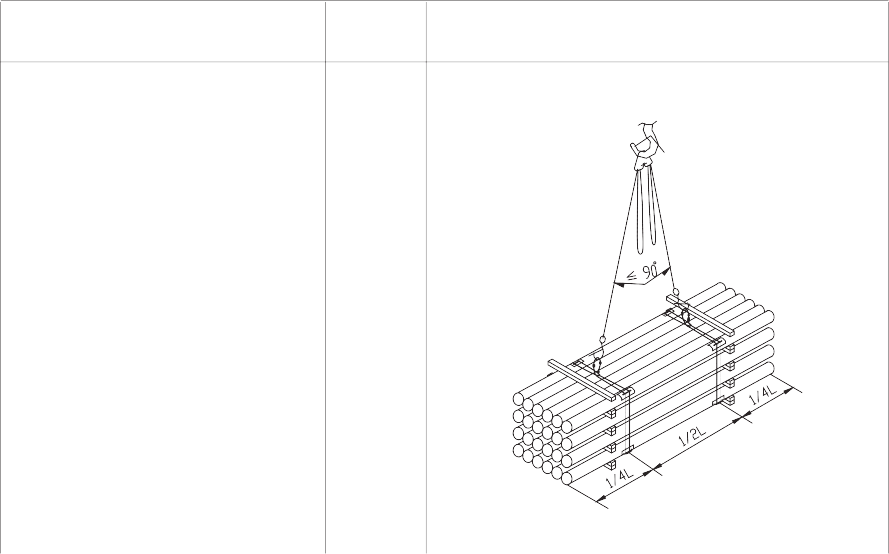

          Застропить пакет бревен, (бруса) уложенных штабелем или россыпью, способом обвязки на “удавку”. Подать команду машинисту на движение трубоукладчика к бревнам. На расстоянии не менее 1 м остановить трубоу кладчик.

          Закрепить свободные концы стропов на крюк трубоукладчика.

          Произвести натяжение стропов, убедиться в надежности строповки, предварительно




          Трубоукладчик

          Д355С –

          1. шт. либо другой кран соответствующей

            г/п.

            Бульдозер Б170 – 1 шт.

            c



            Строп 2СК2,5 l =3 м

            c



            Строп СКК12,5 l =5 м –

          2. шт., строп СКП12,5 длиной

          c



          l =6-8 м –

          39



          1 шт.

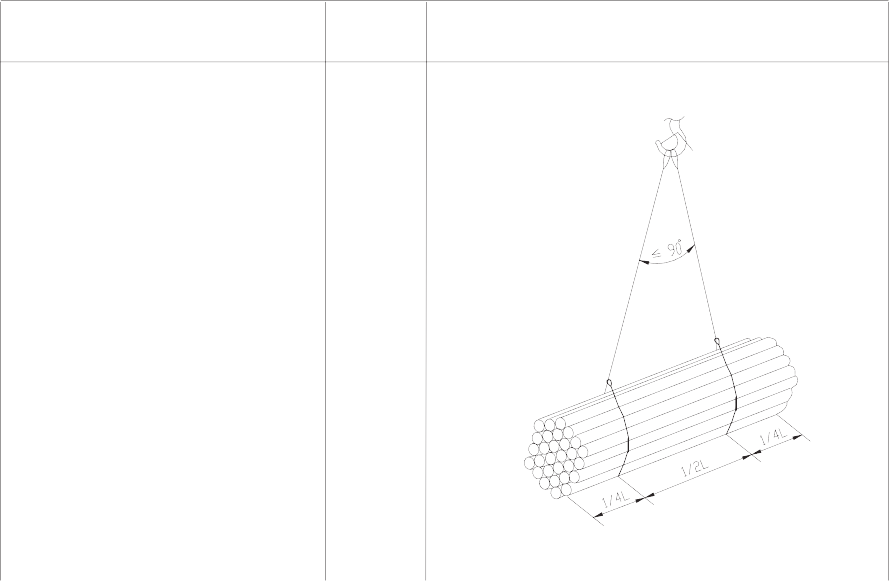

          Схема строповки пакета бревен








          40



          Продолжение табл. 9.2








          Применю

          Наименование операции, описание работ техника Схема выполняемой работы, крепления стропов и расстановки техники

          и инстр.




          поднять связку бревен (бруса) на высоту 200300 мм.

          Указать машинисту трубоукладчика направление и подать команду на движение для перемещения бревен на место укладки.

        2. Укладка бревен по уровню.

          При помощи ломов, ваг раскатать бревна в пределах необходимой площадки.

          Установить нивелир (или по уровню), выверить каждое бревно. При необходимости, сделать подсыпку или подложить выкладки для получения ровного фундамента.

          После укладки всех бревен проверить ровность укладки их по всей площадке. Выступающие комлевые части бревен, при необходимости, спилить бензопилой или стесать топором.

        3. Выпиливание “окна” под шурф размером (0,50,5) м.

          Разметить место “окна” в бревенчатом настиле. С двух сторон от места распила приподнять бревно ломами на 100-150 мм, вставить клинья для фиксирования бревна. Произвести перепиливание бревна в двух местах. Заглушить двигатель, отнести бензопилу в сторону, удалить выпиливаемый отрезок, уложить в настил оставшиеся части бревна, убрав клинья. При необходимости операцию повторить со следующим бревном.




          Продолжение табл. 9.2








          Примен.

          Наименование операции, описание работ техника Схема выполняемой работы, крепления стропов и расстановки техники

          и инстр.




        4. Засыпка бревен фундамента песком. Для засыпки фундаментных бревен пес-

      ком указать водителю автосамосвала место разгрузки песка, подать команду на движение задним ходом. После разгрузки песка подать команду на отъезд самосвала.

      Подать команду машинисту бульдозера на движение к фундаменту. При подъезде к песку подать команду на опускание отвала бульдозера и планировку песка по бревенчатому настилу.

      После засыпки промежутков между бревнами укатать песчаный слой гусеницами в 2-3 захода. Проконтролировать качество засыпки, подать команду на уход бульдозера.

      Установить вешки границ фундаментов. 2 Устройство фундаментов из бревен под блоки бурового оборудования после затаски-

      вания их на точку

        1. Затащить блок на определенное для него место.

        2. Подтаскивание бревен трактором Определить место и разметить площадку

          под блок, установить вешки.

          Определить технологическую высотную привязку блока.

          41



          Застропить пакет бревен способом обвязки на “удавку”. В пакет включить одно бревно-балансир диаметром на 50-100 мм больше остальных.

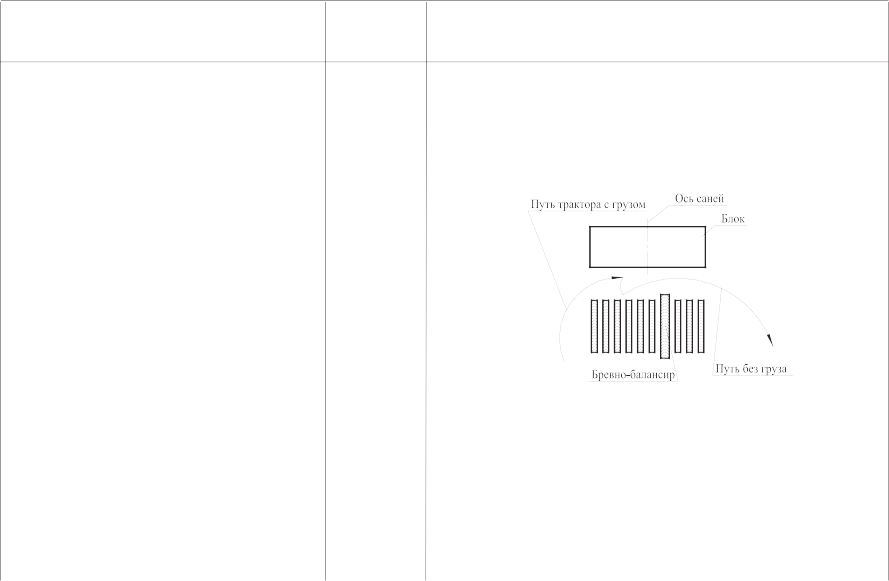

          Перетаскивание бревен








          42



          Продолжение табл. 9.2








          Примен.

          Наименование операции, описание работ техника Схема выполняемой работы, крепления стропов и расстановки техники

          и инстр.




          Подать команду трактористу на движение трактора к бревнам, не доезжая одного метра остановить трактор.

          Закрепить свободный конец стропа к форкопу. Натянуть строп, убедиться в надежности строповки.

          Подать команду трактористу на движение, переместить бревна на указанное место (схема).

          Ослабить натяжение стропа, снять его с форкопа, расстропить бревна.

        3. Очистить строповочные кнехты саней от грунта или снега.

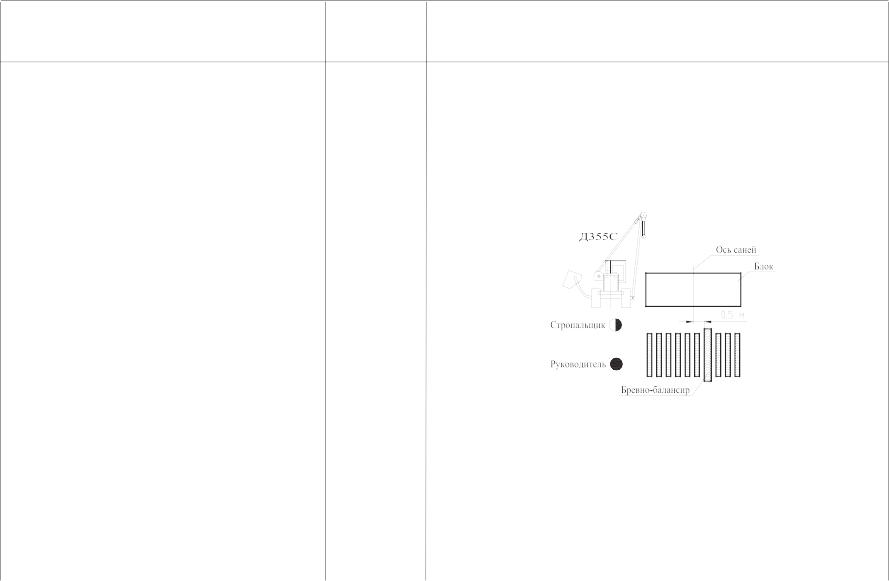

          Подать команду машинисту трубоукладчика на движение и установку трубоукладчика в положение для подъема блока.

          Застропить блок за кнехты петлями стропов. Подать команду на опускание крюка трубоукладчика до высоты 0,5-0,8 м.

          Надеть стропы на крюк, произвести пробное натяжение стропов, проверить надежность строповки.

          Разложить перед полозьями саней блока бревна.

          Раскатать бревна, при необходимости развернуть некоторые для чередования комлей и вершин в настиле фундамента.

          Бревно-балансир разместить таким образом, чтобы центр тяжести блока находился между бревном-балансиром и трубоукладчиком.

          Строп соответствующей г/п и длины согласно ИТК для каждого блока конкретно.




          Раскладка бревен




          Продолжение табл. 9.2








          Примен.

          Наименование операции, описание работ техника Схема выполняемой работы, крепления стропов и расстановки техники

          и инстр.




        4. Заведение бревна-балансира бульдозером.

          Подать команду машинисту трубоукладчика на подъем блока на высоту, обеспечивающую свободное прохождение бревна-балансира под полозьями саней, подать команду “СТОП”.

          Подать команду бульдозеристу на установку бульдозера отвалом к бревну.

          Завести балансир под блок. Отвести бульдозер. При необходимости, поправить положение бревна отвалом бульдозера.

          Таким же образом завести бревна фундамента от балансира до трубоукладчика.

          Подать команду машинисту трубоукладчика опустить блок на балансир и выложенную часть фундамента.

          Завести остальные бревна под поднятую часть блока.

        5. Выведение бревна-балансира. Подать сигнал машинисту трубоукладчи-

          ка, поднять блок на высоту, обеспечивающую свободный выход бревна-балансира из-под саней блока.

          43



          Застропить балансир к трактору. Подать команду трактористу и вывести бревно-балансир из-под блока, указав трактористу место его размещения. После остановки трактора снять строп.

          Заведение бревна-балансира бульдозером








          Заведение бревен под блок бульдозером (между балансиром и трубоукладчиком)




          44



          Продолжение табл. 9.2








          Примен.





Наименование операции, описание работ техника Схема выполняемой работы, крепления стропов и расстановки техники
и инстр.

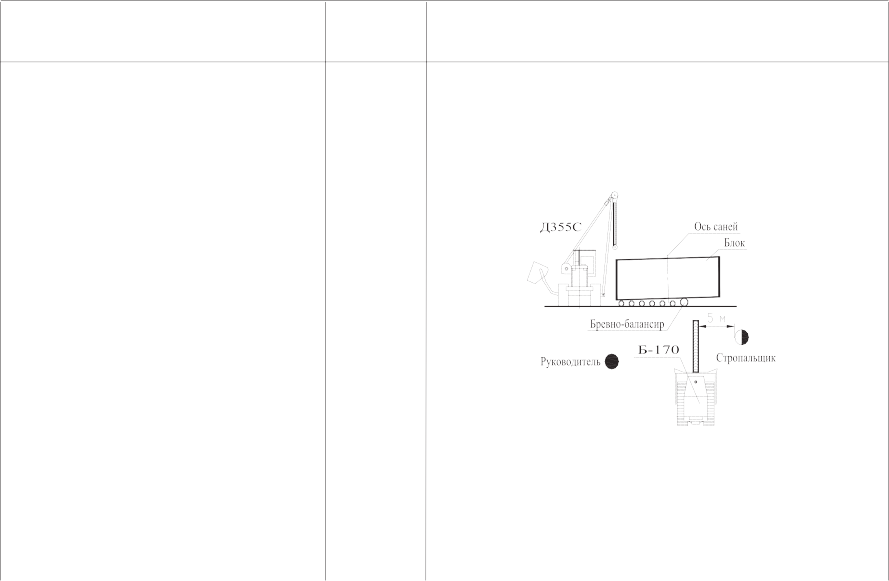

Подать команду бульдозеристу на движение бульдозера отвалом вперед для затаскивания бревна под блок.
Подать команду машинисту трубоукладчика, опустить блок на фундамент. Ослабить натяжение стропов.

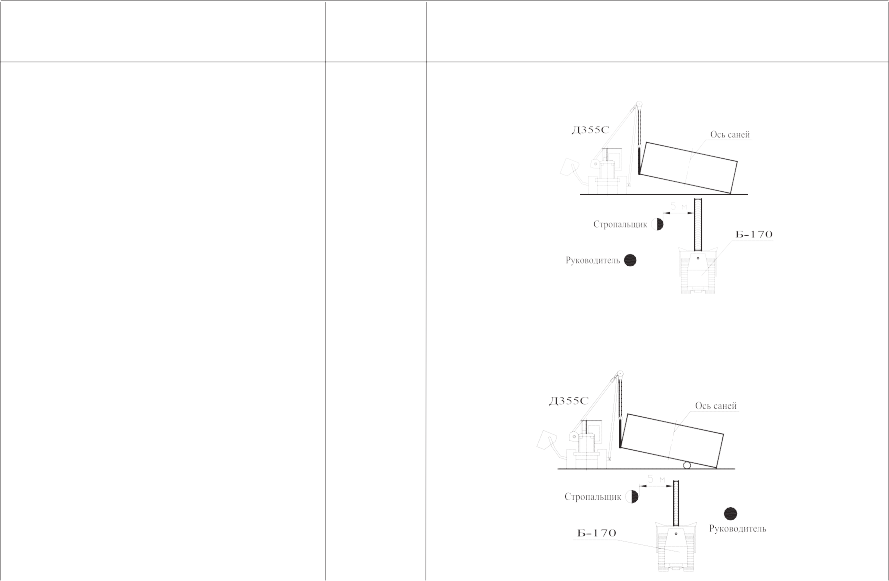

Выверка блока на горизонтальность установки.
Осмотреть качество прилегания блока к бревнам. Нивелиром или уровнем проверить горизонтальность блока с допускаемыми отклонениями до 1 мм на 1 м длины. При необходимости, используя трубоукладчик, произвести центровку блока, подсыпая под бревна песок или устанавливая центровочные прокладки.
После проведения работ по центровке блока (блок опущен), подать команду машинисту трубоукладчика на опускание крюка до высоты 0,5-0,8 м и снять стропы с крюка, снять стропы с кнехтов саней блока и отнести в склад. Собрать весь инструмент и приспособления, отнести в склад.
3 Подтаскивание бревен можно производить как трубоукладчиком, так и трактором для обоих видов работ, описанных в п.п. 1 и 2, с соблюдением требований техники безопасности (табл. 9.1).




Заведение остальных бревен бульдозером
