Схема электроснабжения города Москвы (распределительные сети напряжением 6-10-20 кВ) на период до 2030 года - часть 4

  Главная      Учебники - Разные     Схема электроснабжения города Москвы (распределительные сети напряжением 6-10-20 кВ) на период до 2030 года

поиск по сайту            правообладателям

содержание      ..     2      3      4      5     ..

Схема электроснабжения города Москвы (распределительные сети напряжением 6-10-20 кВ) на период до 2030 года - часть 4

1

Анализ существующих и ожидаемых на период до 2020 г. электрических

нагрузок потребителей и потребления электроэнергии в г. Москве

Представленный  в  данном  отчете  прогноз  спроса  на  электроэнергию  по  городу

Москве  на  период  до  2020 года  отвечает  параметрам  варианта  электропотребления
энергосистемы Москвы, представленного в проекте «Схемы и программы развития ЕЭС
на 2015-2021 гг.». Он учитывает резко ухудшившиеся условия роста экономики в стране
и регионах в ближайшие несколько лет, в том числе падение ВВП страны в 2015 г. на
3  %  при  падении  промышленного  производства  на  1,6  %,  как  то  указано  в  прогнозе
социально-экономического

развития

Российской

Федерации

на

2015

год

(Минэкономразвития России, 2015, 16 февраля).

В целом основой разработки данного варианта прогноза электропотребления для

Москвы послужили:

Отчетные  данные  Росстата  об  итогах  социально-экономического  развития

Российской Федерации и г. Москвы за период 2000-2014 годов;

Оперативные  данные  Росстата  по  основным  показателям  социально-

экономического развития города Москвы за период январь–декабрь 2015 года;

Указ  Президента  Российской  Федерации  от  7.05.2012  г.  №  596  «О

долгосрочной государственной экономической политике».

В ходе формирования сценария прогнозирования электропотребления г. Москвы

были учтены перспективы развития, описанные в таких документах, как:

Данные «Прогноза социально-экономического развития города Москвы на

2015 год и плановый период 2016 и 2017 годов»;

Стратегия  социально-экономического  развития  Москвы  на  период  до

2025 года  –  проект,  2012  год  (разработана  РАНХиГС  при  Президенте  Российской
Федерации и НИУ «ВШЭ»);

«Стратегия

социально-экономического

развития

Центрального

федерального  округа  на  период  до  2020  года»  (утверждена  постановлением
Правительства РФ №1540-р от 06.09.2011 г.);

Государственная

программа

города

Москвы

«Стимулирование

экономической активности на 2012-2016 гг.» (Департамент экономической политики и
развития города Москвы, 2011 г.);

Закон  города  Москвы  «О  Генеральном  плане  города  Москвы»  (в  ред.

Закона г. Москвы от 26.10.2011 № 47);

Государственная программа города Москвы «Градостроительная политика

на 2012-2016 гг.» (Департамент градостроительной политики города Москвы, 2011 г., в
редакции,  утвержденной  постановлением  правительства  Москвы  №  434  от  03  июля
2013 г.);

Инвестиционная  стратегия  города  Москвы  на  период  до  2025  года

(Департамент инвестиционной политики и развития г. Москвы, 01.04. 2014 г.);

Постановление  Правительства  г.  Москвы  от  4  мая  2012  г.  №  194-ПП  «Об

утверждении  Перечня  объектов  перспективного  строительства  Московского
метрополитена  в  2012-2020  годах»  (в  соответствие  с  изменениями,  внесенными
постановлением № 282 от 30.04.2013 г.);

Проекты постановлений Правительства Москвы «О территориальной схеме

развития  территории  Новомосковского  административного  округа  г.  Москвы»  и  «О
территориальной  схеме  развития  территории  Троицкого  административного  округа  г.
Москвы»,  подготовленные  Комитетом  по  архитектуре  и  градостроительству  города
Москвы в декабре 2013 г. и уточенные в мае 2014 г.,

Материалы  Комплекса  градостроительной  политики  и  строительства

города  Москвы  по  реорганизации  промышленных  территорий  Москвы  (Электронный
ресурс:  http://stroi.mos.ru/renovaciya-promzon),  а  также  обширный  презентационный
материал

«Основные

направления

развития

новых

территорий

Москвы:

Территориальные  схемы  развития  Новомосковского  и  Троицкого  административных
округов», подготовленный совместно Комитетом по архитектуре и градостроительству
города Москвы и ГУП «НИ и ПИ Генплана Москвы» в августе 2013 г. и др. материалы.

Прогноз базируется на среднем сценарии демографического прогноза Росстата,

который  характеризуется  постепенным  ростом  общей  численности  населения  города.
По  этому  прогнозу  среднегодовая  численность  населения  города  составит
12,23 млн. чел. в 2015 г. и 12,32 млн. чел. в 2016 г.

Численность занятых в экономике города Москвы (6 704,6 тыс. человек в 2014

г.)  продолжит  увеличиваться  в  среднем  на  0,7-0,8  %  ежегодно  в  основном  за  счет
миграционного прироста.

В  период  до  2020  года  Московский  регион  на  фоне  большинства  регионов

России  рассматривается  как  зона  опережающего  развития,  как  центр  развития
нанотехнологий  и  биотехнологий,  научно-производственный  центр  отраслей
оборонного комплекса, машиностроения, в том числе точного машиностроения, а также
как финансовый центр, центр здравоохранения, образования, культуры и туризма.

Промышленность  Москвы  в  основном  представлена  обрабатывающими

производствами, на которые в настоящее время расходуется по данным Росстата 18,6 %
полного  потребления  электроэнергии    в  пределах  г.  Москвы.  Пять  основных  отраслей
обрабатывающей  промышленности  (пищевая,  химическая,  нефтеперерабатывающая,
производство  транспортных  средств,  электро-,  электронного  и  оптического
оборудования), на долю которых приходится 80 % отгруженной продукции и две трети
рабочих мест в отраслях промышленности практически полностью задействовали свои
производственные мощности.

В  последние  годы  в  промышленности  города  идет  структурная  перестройка:

происходит снижении доли производств, основанных на традиционных технологиях, в
пользу  отраслей,  активно  использующих  инновационные  технологии.  Этот  процесс,
вероятно,  найдет  свое  отражение  в  уменьшении  электроемкости  и,  скорее  всего,
объемов  потребления  электроэнергии  в  обрабатывающих  производствах  с

соответствующим  снижением  ее  доли  в  общей  структуре  конечного  потребления
электроэнергии.  Этому  же  будет  способствовать  энергосбережение,  проводимое  в
городе  в  рамках  уже  упомянутой  программы  «Энергосбережение  в  городе  Москве  на
2011, 2012-2016 гг. и на перспективу до 2020 г.». При этом свое дополнительное, хотя и
весьма ограниченное, развитие промышленность может найти на новых территориях.

Таким  образом,  в  рассматриваемом  периоде  сохраняется  тенденция  снижения

доли  промышленности  в  г.  Москве.  Развитие  промышленного  комплекса  для  города
Москвы будет определяться:

модернизацией  производства  и  повышением  конкурентоспособности  в

традиционных  отраслях  машиностроения  (автомобилестроение,  производство  других
транспортных  средств  и  коммунальной  техники  для  нужд  городского  хозяйства,
станкостроение,  приборостроение  и  др.),  в  нефтепереработке  с  учетом  ужесточения
экологических  норм,  допускающих  размещение  в  городе  и  внедрения  на  Московском
НПЗ программы модернизации производства, рассчитанной до 2020 года;

формированием  высокотехнологичных  производств  в  машиностроении  со

специализацией  на  выпуске  энергооборудования  нового  поколения,  электронного  и
оптического оборудования, медицинской техники;

изменением  структуры

производства  химической  продукции  за  счет

развития  таких  производств  как  фармацевтическая  продукция,  парфюмерно-
косметические средства в соответствии с реализацией федеральной целевой программы
«Развитие  фармацевтической  и  медицинской  промышленности  Российской  Федерации
на период до 2020 года и дальнейшую перспективу»;

ростом производства строительных материалов на уровне, не уступающем

зарубежным  производителям,  для  поддержания  инвестиционно-строительного
комплекса;

созданием  стабильной  системы  производства,  переработки  и  поставок

продовольствия  с  целью  обеспечения  продовольственной  безопасности  столичного
региона,  снижения  доли  импортных  продуктов  на  потребительском  рынке  с  учетом
сокращения  производства  пищевых  продуктов  в  черте  города  и  создания  новых
мощностей в Московской области и соседних регионах.

В  городе    Москве  к  числу  приоритетных  направлений  развития  относятся

инновационные центры, крупнейшие их них:

ОЭЗ  «Зеленоград»  –  центр  освоения  передовых  технологий  в

микросистемной  технике  и  электронной  компонентной  базы,  электронного
приборостроения

и

информационно-телекоммуникационных

технологий,

нанотехнологий,  технологий  волоконной  оптики,  интегральной  оптики,  лазерной
техники, микросистемной техники;

проект «Сколково» – научно-технологический инновационный комплекс по

разработке  и  коммерциализации  новых  технологий,  первый  в  постсоветское  время
в России строящийся  «с  нуля»  наукоград.  В  комплексе  будут  обеспечены  особые
экономические  условия  для  компаний,  работающих  в  приоритетных  отраслях

модернизации  экономики  России:  телекоммуникации  и  космос,  биомедицинские
технологии  (принято  решение  о  размещении  медицинского  кластера  по  четырем
направлениям:  клиническо-диагностическое,  реабилитационное,  научное  и  учебное,
информация  от  28.01.2015),  информационные  технологии,  энергоэффективные
технологии,  инновационные  проекты  в  сфере  энергетики  и  нефтегазового  сектора,  а
также  ядерные технологии (Федеральный закон Российской Федерации N 244-ФЗ «Об
инновационном центре «Сколково»). Развитие центра планируется в увязке с проблемой
транспортной  доступности  –  развитие  железнодорожного  сообщения  (Смоленское  и
Киевское направление) и внутреннего транспорта «Сколково».

Развитие  строительного  комплекса  в  городе  Москве  определяется

модернизацией

производственной

базы

индустриального

домостроения,

обеспечивающей  за  счет  гибких  технологий  оперативный  выпуск  изделий,
позволяющей  размещать  объекты  на  участках  различной  площади,  конфигурации  и
архитектурной  выразительности,  создавать  адресную  индивидуализацию  застройки  и
фасадных решений с учетом существенного повышения энергетической эффективности
зданий,  соответствия  жилых  домов  по  квартирному  набору  условиям  городских
программ предоставления и продажи жилья различным социальным группам населения.

Одна  из  ключевых  задач  московского  строительного  комплекса  по  развитию

города – освоение промышленных зон. С учетом снижения промышленной нагрузки в
столице  решается  проблема  использования  промышленных  зон,  многие  из  которых
представляют собой полузаброшенные территории – большинство таких зданий либо не
эксплуатируется,  либо  сдается  в  аренду  под  офисы  и  складские  помещения.  Это
территории  с  огромным  потенциалом  с  точки  зрения  строительства  жилой,
коммерческой  недвижимости,  социально-бытовой  инфраструктуры.  Промышленные
зоны  занимают  около  18,8  тыс.  га  (17  %  территории  старой  Москвы),  из  которых  4,3
тыс.  га  предполагается  реорганизовать.  Промышленные  зоны  разбросаны  по  всей
Москве, особенно в районе ТТК и спальных районах, вдоль береговой линии Москвы-
реки,  где  из  201  км  береговой  полосы  четверть  занимают  промзоны.  Практика
приспособления  бывших  промышленных  территорий  давно  существует  в  европейских
странах  (например,  квартал  CitiLife  в  Милане  или  комплекс  Riverlight  в  Лондоне)  и
требует крупных инвестиций и профессионализма.

В  числе  крупных  проектов  –  редевелопмент    территорий  завода  ЗИЛ  с

площадью застройки 300 га и завода «Серп и Молот» с площадью застройки 58 га.

На  территории  завода  ЗИЛ  будет  возведено  1,5  млн. кв. м  недвижимости

(584 тыс. кв. м жилья, 365  тыс. кв. м апартаментов, 167 тыс. кв. м офисов, 98 тыс. кв. м
торговых  объектов,  342   тыс. кв. м  займут  подземные  парковки)  с  завершением  к
2030 году.

Проект  застройки  территории  завода  «Серп  и  Молот»  рассматривается

комплексно  и  предполагает  создание  полноценной  архитектурно-градостроительной
единицы  города.  Помимо  жилой  и  офисно-деловой  застройки  площадью  почти
1,8 млн. кв. м  проект  предусматривает  строительство  социальной  инфраструктуры:

школ,  детских  садов  и  поликлиник  площадью  55  тыс.  кв. м,  физкультурно-
оздоровительных  комплексов,  строительство  внутриквартальных  проездов.  При  этом
зеленая  территория  будет  составлять  не  менее  20  %  от  общей  площади  застройки.
Расположенность  в  центральной  части  города,  вблизи  территорий,  обладающих
высокой  историко-культурной  ценностью,  удобная  транспортная  доступность
обеспечивают  проекту  застройки  высокий  потенциал  градостроительного  развития.
Завершить проект развития территории промзоны планируется к 2021 году.

Также  при  формировании  прогноза  учтены  планы  по  развитию  территорий

новой  Москвы.  Территория  г.  Москвы  за  счет  подмосковных  земель  выросла  на
1,49 тыс. кв. км,  т.е.  в  2,4  раза.  Общая  территория  г.  Москвы  в  настоящее  время
составляет  2,57 тыс. кв. км с численностью населения 12,108  млн. человек на  1 января
2015  года.  Концентрация  населения  в  столичном  регионе  определяет  высокие
показатели  плотности  населения  –  4  711  человека  на  1  кв.  км  по  г.  Москве  (против
9 603 человек на 1 кв. км в старых границах г. Москвы) при 161 по Московской области.
Численность населения Новомосковского АО (НАО) и Троицкого АО (ТАО) г. Москвы
на  1  января  2015  года  составила  183  тыс.  человек  и  108  тыс.  человек,  при
157 тыс. человек  и  98,7  тыс. человек  на  1  января  2013  года,  соответственно,  т.е.  за  год
прирост  населения  по  Троицкому  и  Новомосковскому  административным  округам
(ТиНАО) составил около 7 % против 1,1 % в среднем по г. Москве (на 1 июля 2012 г.
численность населения на передаваемых в состав столицы территориях составляла 250
тыс. человек, в т.ч. 235 тыс. человек на территориях, перешедших полностью в границах
муниципальных образований).

Основные параметры развития ТиНАО представлены в территориальных схемах

развития  Новомосковского  и  Троицкого  АО  (Утверждены  Постановлением
Правительства Москвы от 10.11.2015 N 731-ПП и от 10.11.2015 N 732-ПП). Огромный
градостроительный  потенциал  присоединенных  территорий  в  разработанных
документах  охватывает период до 2035  года  –  расчетный  срок, в том числе  период до
2020 года – 1-ая очередь.

Для реализации полицентрической системы развития города Москвы столичные

власти  намерены  сформировать  на  территории  Новой  Москвы  12  социально-деловых
кластеров  (точек  роста),  альтернативных  центров  притяжения,  основной  принцип
градостроительного развития которых – создание новых рабочих мест на  территориях
вокруг населенных пунктов вблизи транспортных магистралей, как существующих, так
и намечаемых к строительству. В их числе:

многофункциональный  техноцентр  «Румянцево»  и  производственный  кластер

«Мосрентген».  Планируется  строительство  объектов  общей  площадью  6 млн. кв. м
(торговые  и  складские  помещения,  административно-деловые,  производственные
здания    и  помещения)  с  созданием  около  150  тыс.  рабочих  мест  для  жителей  Новой
Москвы и жителей Солнцево, Бутово, Ново-Переделкино, Тропарево с учетом удобного
подъезда  с  МКАД,  ввода  станций  метро  Румянцево  и  Саларьево  с  созданием
транспортно-пересадочных  узлов  (ТПУ)  для  повышения  транспортной  доступности

прилегающих  населенных пунктов (в 2014 году в Румянцево  открыли первую очередь
офисного парка Comcity);

пос. Коммунарка станет центром развития города Москвы в новых границах. В

поселке  может  быть  создан  административно-деловой  центр  (АДЦ),  что  позволит
сделать  эту  территорию  современным  мини-городом.  АДЦ  будет  состоять  из  трех
кластеров:  административно-делового,  медицинского  и  образовательного.  В  составе
АДЦ  будет  размещена  префектура  Троицкого  и  Новомосковского  административных
округов. Направления деятельности медицинского кластера в Коммунарке будут самые
различные  –  лечение,  фармацевтика,  наука,  образование.  Образовательный  кластер
будет  представлен  кампусом  Московского  института  стали  и  сплавов.  Здесь  возведут
учебные  корпуса,  общежития,  дома  для  преподавателей,  школу  и  детский  сад.  В
Коммунарке  также  планируется  построить  две  станции  метро  с  транспортно-
пересадочными  узлами.  Ветка  метро  протянется  от  проектируемой  станции  «Улица
Новаторов» второго кольца метро (третий пересадочный контур). Наземное сообщение
возможно  по  реконструированному  Калужскому  шоссе  или  по  проектируемой  дороге
Солнцево - Бутово - Видное. Новая трасса планируется в подземном исполнении, чтобы
не разрывать сложившуюся застройку. Кроме того, по территории АДЦ пройдут 60 км
линий  скоростного  трамвая.  Проект  планировки  территории  АДЦ  в  Коммунарке
одобрен властями Москвы на заседании Градостроительно-земельной комиссии города
(4 декабря 2014 года);

г.  Троицк  в  качестве  крупного  наукограда,  способный  в  партнерстве  со

Сколково выполнять функции мощного внедренческого комплекса, в том числе в части
производства  конструкционных  наноматериалов,  а  также  административно-делового  и
социально-культурного центра;

логистический  кластер  «Киевский»  на  базе  железнодорожного  узла  Бекасово.

Развитие  обеспечивается  благоприятной  транспортной  инфраструктурой  –  Киевским
направлением железной дороги,  Большим кольцом железной дороги и Киевским шоссе,
кроме того в непосредственной близости будет проходить ЦКАД (проект ЦКАД вошел
в  список  восьми  крупных  инвестпроектов,  отобранных  к  финансированию  из  ФНБ,
информация от 04.02.2015). Логистический центр в новой Москве станет крупнейшим в
Европе.  В  логистическом  центре  будут  организованы  представительства  европейских,
азиатских  и  российских  компаний.  На  территории  комплекса  можно  будет  подписать
контракты  на  поставку  продукции  с  любой  из  этих  компаний,  а  также  приобрести
продукцию на месте (проект логистического центра был презентован на международной
выставке MIPIM-2014 (МИПИМ) в г. Канны  в марте 2014 года);

аэрополис  «Внуково»  планируется  на  базе  авиационного  кластера.

Рассматривается  возможность  строительства  линии  скоростного  трамвая  и  создание
транспортной  связи  между  аэропортами  Внуково,  Домодедово,  Остафьево,  что
обеспечит  удобную  транспортную  доступность  для  посетителей  выставочных
мероприятий. Власти столицы утвердили проект планировки территории выставочного

комплекса  «Экспоцентр»,  который  будет  располагаться  к  юго-западу  от  аэропорта
Внуково (вблизи деревни Большое Покровское);

в числе других «точек роста» рассматриваются:

кластер «Вороново»;

агрорайон «Рогово»;

агро-производственный комплекс «Кленово»;

историко-рекреационный кластер;

образовательный кластер.

Активное  транспортное  строительство  предполагает,  что  от  конечных  станций

метро,  при  их  соединении  между  собой,  будет  ходить  скоростной  трамвай,  также
прорабатывается трассировка целого ряда поперечных дорог, соединяющих радиальные
направления  магистралей  в  границах  новой  Москвы.  В  целом  для  улучшения
транспортной  ситуации  в  Троицком  и  Новомосковском  административных  округах
будет  построено  и  реконструировано  14  автодорог  общей  протяженностью  более  120
км.  В  число  дорог,  которые  реконструируют  в  первую  очередь,  входит  основная
магистраль  новой  Москвы –  Калужское  шоссе.  Почти  все  магистрали  будут  иметь  как
минимум  четыре  полосы  движения,  освещение,  приоритетом  станет  и  строительство
ЦКАД.

В сфере транспорта приоритетными направлениями до 2020 г. являются:

-

увеличение  протяженности  линий  Московского  метрополитена  (она  может
увеличиться к 2020 г. на 160 км при строительстве 79 станций);

-

модернизация  системы  наземного  городского  транспорта  (с  модернизацией  и
восстановлением трамвайных путей, развитием троллейбусного сообщения);

-

создание  принципиально  новой  системы  городского  и  пригородного
железнодорожного  транспорта,  организация  пассажирского  движения  на  Малом
кольце Московской железной дороги (строительство 30 станций и реконструкция
с электрификацией 54 км линии Малого кольца к 2015 г.),

-

строительство комфортных для пассажиров транспортно-пересадочных узлов;

-

строительство  и  реконструкция  улично-дорожной  сети  и  транспортных
сооружений (развязки, мосты, путепроводы и другие аналогичные сооружения);

-

развитие парковочных пространств.

Развитие  сферы  услуг  и  домашних  хозяйств  обусловливаются  следующими

основными факторами:

динамикой численности населения и ростом обеспеченности населения жильем

с учетом повышения его благоустройства. В соответствии с прогнозом  Росстата город
Москва  в  числе  немногих  субъектов  Федерации,  характеризующихся  положительной
динамикой численности населения – до 12,65 млн. человек (средний вариант Росстата) и
до 12,84  млн. человек (высокий вариант) к 2020 году. Согласно «Стратегии социально-
экономического  развития  ЦФО  на  период  до  2020  года»,  обеспеченность  жильем  в
расчете  на  1  жителя  к  2020  году  может  составить  22,7  кв.  метра  в  г.  Москве  при

19,2   кв.   метра  в  2013  году.  Согласно  территориальным  схемам  ТиНАО  рост
численности населения на уровне 2020 года оценивается до 700 тыс. человек;

увеличением  доли  малоэтажной  застройки  в  связи  с  развитием  территорий

новой Москвы и строительством домов с повышенной комфортностью и соответственно
высоким уровнем электрической нагрузки;

ростом  реальных  доходов  населения  и  повышением  уровня  жизни.  Так

снижение  доли  населения  с  денежными  доходами  ниже  величины  прожиточного
минимума  прогнозируется  к  2020  году  до  7,7  %  от  общей  численности  населения  по
городу  Москве  (по  материалам  «Стратегии  социально-экономического  развития
Центрального федерального округа на период до 2020 года») при 9,0 % в 2014 году;

увеличением парка базисной группы бытовых электроприборов, расширением

номенклатуры  приборов  селективной  группы.  Ожидается,  что  отставание  по
обеспеченности  населения  бытовыми  электроприборами  селективной  группы  от
современного  уровня  развитых зарубежных стран может быть преодолено к 2020 году;

расширением использования электроэнергии в низкотемпературных процессах

(горячее  водоснабжение,  отопление  и  кондиционирование)  в  малоэтажной  застройке
сельских  населенных  пунктов  и  городов,  а  также  ростом  оснащенности  квартир
кондиционерами.

Развитие предприятий сферы услуг определяется:

ростом  объема  оборота  розничной  торговли  и  объема  платных  услуг

населению. Среди крупных потребителей электроэнергии строящиеся и проектируемые
торгово-развлекательные  центры  площадью  по  100-150  тыс.  кв. м.  Характерно,  что  в
структуре  торговли  г.  Москвы  происходит  замещение  оптовой  торговли  розничной
вследствие  перемещения  за  пределы  города  части  транспортно-логистических
предприятий;

оказанием  высокотехнологичных  и  специализированных  медицинских  услуг.

Предусматривается увеличение мощности существующих специализированных центров
за  счет  строительства  новых  корпусов,  переоснащения  отделений,  что  обеспечит
расширение  спектра,  качества,  объема  оказываемых  услуг,  а  также  создание
современных медицинских кластеров;

формированием  на  территории  города  Москвы  международного  центра

делового,  культурно-познавательного  и  событийного  туризма,  что  потребует  создания
необходимой  инфраструктуры  международного  уровня,  обеспечивающей  сочетание
комфортности  пребывания  с  быстротой  глобальных  коммуникаций.  Развитие
«инфраструктуры гостеприимства» включает сеть разнообразных гостиниц, центров для
проведения  конгрессов,  выставок,  соревнований  и  коммуникации,  обеспечивающие
максимально быстрый обмен информацией и перемещение в пространстве г. Москва  –
пригородная зона. В числе крупных событий – проведение в городе Москве спортивных
соревнований  мирового  уровня,  включая  ЧМ-2018  по  футболу  с    подготовкой
соответствующей  инфраструктуры  –  реконструкция  Большой  спортивной  арены

Олимпийского комплекса «Лужники» (на 81 тыс. мест), строительство и реконструкция
тренировочных площадок, футбольных полей.

1.1

Прогноз потребления электроэнергии в г. Москве на период  2015-

2020 гг.

Прогноз  спроса  на  электроэнергию  по  городу  Москве  предполагает  рост

потребления  до  61,6  млрд  кВт.ч  на  уровне  2020  года  со  среднегодовым  приростом  за
период 2015-2020 гг. 2,7 %, таблица 1.1.1.

Таблица 1.1.1

Перспективные объемы электропотребления по г. Москве, млрд кВт.ч

Прогно

Ср.год.

прирост

за 2015-

2020гг., %

2016 г.

2017 г.

2018 г.

2019 г.

2020 г.

г. Москва

54,714

56,150

57,730

59,550

61,600

годовой темп

прироста, %

2,17

2,62

2,81

3,15

3,44

2,7

в т. ч.

присоединенные

территории *

2,65

2,85

3,12

3,45

3,91

годовой темп

прироста, %

3.54

4.18

4.38

4.55

3.81

2,93

В  городе  Москве  основной  прирост  электропотребления  связан  с  жилищным

строительством и развитием предприятий сферы услуг, а также развитием транспорта.

В  среднесрочном  периоде  (до  2020  года)  при  разработке  прогноза  учтены  заявки  и

выданные  технические  условия  на  технологическое  присоединение  энергопринимающих
устройств потребителей электроэнергии к электрическим сетям.

Динамика  основных  параметров  градостроительной  политики  развития  города

Москвы, включая территории ТиНАО, представлена в таблицах 1.1.2, 1.1.3, 1.1.4 и 1.1.5.

Таблица 1.1.2

Технико-экономические показатели по потенциальному развитию

территорий города Москвы в старых границах (численность населения)

Административный округ

Население, тыс.чел.

2020 г.

ЦАО

757,5

САО

1141,1

СВАО

1408

ВАО

1504,4

ЮВАО

1383,4

ЮАО

1801,6

ЮЗАО

1415,1

ЗАО

1348,4

СЗАО

976

Зеленоградский АО

230,9

Итого:

11 966,4

Источник данных: Генеральный план развития города Москвы

Таблица 1.1.3

Технико-экономические показатели по потенциальному развитию

присоединенных территорий ТиНАО (численность населения)

Административный округ

Население, тыс.чел.

2020 г.

НАО

375

ТАО

325

ТиНАО

700

Источник данных: Территориальные схемы ТиНАО

Таблица 1.1.4

Технико-экономические показатели по потенциальному развитию

территорий города Москвы в старых границах: объемы новой застройки по видам

использования объектов капитального строительства (2020 год)

Округ

Объем

застройки,

тыс.кв.м

Объем жилой

застройки,

тыс.кв.м

Объем не

жилой

застройки,

тыс.кв.м

Соц.администрат

ивная,

тыс.кв.м

ЦАО

6282,75

2439,35

2155,4

1688

САО

10232,65

6772,05

1856,4

1604,2

СВАО

8966,9

5960,9

1486,2

1519,8

ВАО

9310,025

6948,35

1600,475

761,2

ЮВАО

9019,425

5628,35

2130,075

1261

ЮАО

9027,25

5303,6

2168,3

1555,35

ЮЗАО

7676,925

5835,95

1045,275

795,7

ЗАО

10693,5

8504,4

1303,5

885,6

СЗАО

4306,55

3079,4

733

494,15

Зеленоградский АО

1405,3

1013,8

232,5

159

Итого:

76921,28

51486,15

14711,125

10724

Источник данных: Анализ Генерального плана развития города Москвы

Таблица 1.1.5

Технико-экономические показатели по потенциальному развитию

присоединенных территорий ТиНАО - объемы застройки по видам использования

объектов капитального строительства (2020 год)

Поселение

Объем

застройки,

тыс.кв.м

Объем жилой

застройки,

тыс.кв.м

Объем нежилой

застройки,

тыс.кв.м

Социальная.

административная,

тыс.кв.м

поселение Киевский

1434,9

833,7

422,1

179,1

поселение
Новофедоровское

3380,3

1 780,1

1 248,8

351,4

поселение Первомайское

5533,2

3 797,5

1 136,1

599,6

поселение Вороновское

4262,7

2 681,0

1 024,8

556,9

поселение Кленовское

1244

875,0

275,1

93,9

поселение
Краснопахорское

2261,2

1 440,6

544,6

276,0

поселение

Михайлово-

Ярцевское

1447,2

779,1

578,2

89,9

поселение Роговское

1012,7

774,2

158,9

79,6

поселение Щаповское

1520,5

851,9

532,7

135,9

Поселение

Объем

застройки,

тыс.кв.м

Объем жилой

застройки,

тыс.кв.м

Объем нежилой

застройки,

тыс.кв.м

Социальная.

административная,

тыс.кв.м

поселение Троицк

2383,1

1 192,1

832,3

358,7

Итого ТАО

24479,8

15 005

6 754

2 721

НАО

поселение Внуковское

3 583,50

2 108,4

878,5

596,6

поселение Воскресенское

2 882,80

1 662,5

977,9

242,4

поселение Десеновское

3 691,80

2 237,2

961,8

492,8

поселение Кокошкино

609,80

396,9

176,4

36,5

поселение Марушкинское

3 364,20

1 465,8

949,2

949,2

поселение Московский

6 390,90

2 405,2

3 208,1

777,6

поселение «Мосрентген»

2 287,60

488,6

899,5

899,5

поселение Рязановское

3 051,80

1 708,0

1 008,0

335,8

поселение Сосенское

11 187,80

4 543,0

4 246,9

2 397,9

поселение
Филимонковское

2 440,70

1 274,0

941,5

225,2

Поселение Щербинка

1 992,60

1 182,3

604,8

205,5

Итого НАО

41 483,50

19 472

14 853

7 159

Итого ТиНАО

65 963,30

34 477

21 606

9 880

Источник данных: Анализ территориальных схем развития ТиНАО

Согласно  показателям,  представленным  в  территориальных  схемах  на  уровни

2035  года  и  2025  года,  оценены  основные  параметры  развития  территорий  ТиНАО  на
уровне 2020 года:

прогнозируемая численность населения – до 0,7 млн. человек;

создание  достаточно  большого  количества новых рабочих  мест  –  в объеме

400 тыс.;

строительство  66  млн.кв.м  недвижимости,  в  том  числе  до  34  млн.  кв.  м

жилья и до 22 млн. кв. м нежилого фонда.

1.2

Оценка прироста электрических нагрузок по административным

округам города Москвы

Перспективные  темпы  роста  максимума  нагрузки  г.  Москвы  определялись  с

учетом Генерального плана г. Москвы, проектов схем территориального планирования
ТиНАО  г.  Москвы,  а  также  данных  по  планируемым  к  вводу  объектам,
предоставленных:

Департаментом строительства города Москвы;

Комитетом по архитектуре и градостроительству города Москвы;

Департаментом развития новых территорий города Москвы;

Департаментом градостроительной политики города Москвы;

Электросетевыми компаниями города.

Данные по вводам мощностей по районам г. Москвы без учета ТиНАО сведены в

таблицу  1.2.1.  Суммарная  вводимая  мощность  за  период  2015-2020  гг.  составит
806,99 МВт.

Таблица 1.2.1

Вводы мощностей по районам г. Москвы на период 2015-2020 гг. в старых

границах, МВт

Район

2015

2016

2017

2018

2019

2020

Итого

ЦАО

57,76

30,57

44,95

0,92

0,00

1,50

 135,70

САО

33,95

47,31

16,70

11,62

2,00

0,50

112,08

СВАО

21,31

6,02

9,56

2,10

7,54

0,40

46,93

ВАО

12,11

13,16

2,46

0,50

0,00

0,03

28,26

ЮВАО

10,22

8,83

6,67

0,23

0,00

1,01

26,96

ЮАО

17,04

18,39

34,18

3,63

0,12

1,00

74,36

ЮЗАО

27,74

6,30

11,13

0,09

0,00

0,00

45,26

ЗАО

28,70

48,59

124,12

0,51

0,42

0,44

202,78

СЗАО

12,33

26,67

63,46

19,57

3,04

0,92

125,99

Зеленоградский АО

3,11

1,56

4,00

0,00

0,00

0,00

8,67

Итого вводы по всем

районам

224,27

207,40

317,23

39,17

13,12

5,80

806,99

Источник данных: Генеральный план развития города Москвы

В  рамках  указанной  потребности  в  мощностях  Москвы  можно  выделить

отдельных  концентрированных  потребителей.  К  концентрированным  потребителям
относятся

крупные

индустриальные

комплексы,

тяговые

подстанции

электрифицированных железных дорог и метро, крупные торговые и офисные центры и
др.,  к  распределенной  нагрузке  остальные  промышленные  производства,  а  также
коммунально-бытовая  нагрузка.  Граничная  минимальная  нагрузка  для  отнесения  к
концентрированным потребителям принимается такой, чтобы в группу распределенной
нагрузки  не  попали  потребители,  существенно  влияющие  на  суммарную  нагрузку
подстанции. В городе Москве к концентрированным могут быть отнесены потребители
с нагрузкой 10 МВт и более.

Придерживаясь этого принципа, можно в качестве примера выделить следующих

перспективных концентрированных потребителей г. Москвы:

ММДЦ  «Москва-Сити»  с  нагрузкой  410,7  МВт,  где  к  существующим
2 млн. кв. м  высотной  недвижимости  в  ближайшие  годы  добавится  еще
2,5 млн. кв. м;

жилая  и  офисно-деловая  застройка  на  территории  бывших  промышленных
зон в рамках проекта «Большое Сити» со строительством четырех новых ТЭС
общей мощностью 1350 МВт и соответсвующей нагрузкой;

реконструкция  северной  части  промышленной  зоны  «ЗиЛ»  с  возведением
1,3  млн. кв. м жилых и офисных площадей с нагрузкой 100 МВт;

западная часть Нагатинской поймы, технопарк «Нагатино-ЗИЛ» – 17,5 МВт;

расширение бизнес-парка «Нагатино i-Land»;

строительство  и  реконструкция  объектов  на  территории  завода  «Серп  и
молот»;

многофункциональный комплекс с развитой инфраструктурой на пересечении
Звенигородского  просп.,  вл.  5  и  3-го  и  Силикатного  пр.  общей  нежилой
площадью 267000 кв. м – 20 МВт;

многофункциональный  комплекс  с  подземной автостоянкой,  расположенный
на  трёх  земельных  участках  по  адресу  Ленинградский  пр-кт,  вл.8,
ул. 1-я Ямского  поля,  вл.8  и  ул.1-ая  Ямского  поля,  вл.10,  стр.1  общей
площадью 457 000 кв. м – 16 МВт;

масштабные  проекты  комплексного  развития  территории  Тушинского
аэрополя. Площадь участка 160 га, жилая площадь всего проекта 715 тыс. кв.
м;  проекты  в  рамках  реновации  промзоны  "Грайвороново"  в  районе
Текстильщики  и  на  территории  ОАО  "Мосстройснаб"  в  районе  Марьино  на
Донецкой улице (суммарная площадь проектов составляет более 1,59 млн. кв.
м);  утвержден  проект  планировки  территории  Мневниковской  поймы,  где
общественно-жилая  застройка  составит  1,77  млн.  кв.  м  (вместе  с
парламентским центром будет построен 1 млн. кв. м жилья);

многофункциональный  комплекс  на  Поречной  улице  MARi  на  берегу
Москвы-реки, в самом центре Марьино, общей площадью 135 000 кв. м. Это
будет  единственный  комплекс  в  Москве,  объединяющий  под  одной  крышей
торговые,  офисные,  досуговые,  культурные  и  спортивные  площади.  В
содружестве  с  Правительством  Москвы  в  комплексе  будут  размещены  на
площади  более  35 тыс. кв.  м  концертные  залы  с  уникальной  акустикой  и
оборудованием,  выставочные  комплексы,  галереи  современного  искусства.
Все  это  будет  собрано  в  одном  месте,  что  позволит  стать  комплексу
крупнейшим  торговым,  досуговым  и  культурным  центром  для  всех
москвичей и гостей столицы – 11,2 МВт;

Ритейл-парк в Мытищинском районе, восточнее п. Нагорное общей торговой
площадью 70 тыс. кв. м – 11 МВт;

заявлено  строительство  «Диснейленда»  на  территории  Нагатинской  поймы
(рассматривается как один из вариантов размещения);

строительство  жилых  домов  и  объектов  инфраструктуры  в  районах
Сокольники, Солнцево, Перово, Кожухово, Строгино, Бибирево, Некрасовка,
Левобережный,    в  Зеленоградском  АО,  например,  жилой  комплекс  на
ул. Стромынка  –  15  МВт;  многофункциональный  жилой  комплекс  между
ул. Шеногина  и  1-м  Силикатным  проездом  (Дон-Строй  Инвест)  –  21  МВт;
жилой комплекс в Митино – 43 МВт; многофункциональный жилой комплекс
с  ДОУ  и  подземной  автостоянкой  на  2-й  Черногрязской  ул.  –  11  МВт;
апартаменты  общей  площадью  200  тыс.  кв.  м  на  Ходынке  –  14  МВт,
строительство  жилого  комплекса  с  объектами  социальной  и  транспортной
инфраструктуры  в  Пресненском  районе  Москвы  на  территории
Краснопресненского  сахарорафинадного  завода,  жилой  микрорайон  в
п. Крюково (12 Мвт), на ул. Бусиновская горка (43 МВт) и т.д.,

спортивно-культурно-оздоровительный  и  торгово-развлекательный  комплекс
р-н  Митино  (фонд  "Международная  спортивная  академия  Владислава
Третьяка") – 12 МВт;

капитальная  реконструкция  стадионов  в  связи  с  подготовкой  к  Чемпионату
Мира  по  футболу  в  2018  году  –  Большая  спортивная  арена  «Лужники»,
стадион «Спартак» на Волоколамском шоссе – 106,1 МВт;

здание «Российского центра восстановительной медицины и курортологии» и
многофункционального коммерческого комплекса на новом Арбате – 12 МВт;

развитие  и  реконструкция  аэропорта  Внуково,  приуроченное  к  проведению
Чемпионата мира по футболу;

многофункциональный административно-торговый комплекс в с/п Внуково –
20 МВт;

ОЭЗ технико-внедренческого типа  «Зеленоград» с развитием производства и
техническим перевооружением предприятий электронной промышленности;

реорганизация

промзоны

в

Дорогомилово

с

освобождением

от

производственных  предприятий,  находящейся  в  пределах  ТТК  в
непосредственной  близости  от  парка  им.  Горького,  долины  р.  Сетунь,
Воробьевых гор;

реконструкция  прочих промышленных зон (Верхние  Котлы, Масложирового
комбината, Молжаниново, Руднево, Внуково и др.);

модернизация Московского НПЗ в Капотне – 69 Мвт;

тяговые подстанции РЖД – 51 МВт;

развитие  ГУП  «Московский  метрополитен»,  в   т. ч.  строительство  участков
Сокольнической  и  Солнцевской  линий  с  выходом  на  территории  новой
Москвы.

Как  можно  видеть,  основная  доля  реализуемых  инвестиционных  проектов

приходится на непроизводственную сферу.

Анализ информации о перспективных потребителях позволяет сделать вывод, что

прирост электрической нагрузки в г. Москве будет обеспечен главным образом за счет

строительства  новых  жилых  многофункциональных  комплексов,  зданий  сферы  услуг
(административно-офисных  зданий  и  деловых  центров  с  бизнес-инкубаторами,
торговли  и  развлечений,  образования  и  проч.),  транспорта  и  связи,  а  также
производственно-складские  комплексы.  Значителен  и  прирост  нагрузки  за  счет  новых
объектов энергетики, в т.ч. генерирующих мощностей.

Согласно оценке до 75-80 % прироста электропотребления на территории новой

Москвы в период до 2020 года может быть связано с ростом жилищного строительства
и  нежилого  фонда.  Рост  потребности  в  электроэнергии  в  сфере  услуг  будет
определяться  строительством  учреждений  для  размещения  социально-деловых
кластеров  вокруг  населенных  пунктов  с  параллельным  решением  транспортной
проблемы. Увеличение плотности населения на присоединяемой территории (до 4 раз с
учетом  роста  численности  населения  до  0,7  млн.  человек  в  2020  г.)  связано  с
опережающим развитием транспорта, в том числе электрифицированных видов – метро
за  пределами  МКАД,  легкорельсовых  трамваев  и  электричек  с  пересадочными
узловыми  транспортными  станциями  (ПУТС),  интегрированных  в  систему  столичного
метрополитена.  Как  ожидается,  в  результате  будет  решена  проблема  транспортного
обеспечения  подмосковных  районов,  в  том  числе  не  имеющих  железнодорожного
сообщения (например, г. Троицк, п. Коммунарка). С учетом масштабных транспортных
проектов  увеличится  доля  транспортной  составляющей  в  суммарной  структуре
электропотребления,  кроме  того  в  период  возведения  объектов  жилой  и  социальной
сферы,  инфраструктурных  сооружений  возрастут  потребности  в  электроэнергии  на
нужды строительства.

В связи с проведением Чемпионата мира по футболу ФИФА 2018 года в Москве

планируются  значительные  изменения  инфраструктуры  города,  связанные  со
строительством  новых  и  реконструкцией  имеющихся  стадионов,  развитием
гостиничной  инфраструктуры,  расширением  транспортной  сети  и  проведением  других
сопутствующих мероприятий.

Олимпийский Комплекс «Лужники»

«Олимпийский  комплекс  «Лужники»  –  один  из  крупнейших  спортивных

комплексов России и мира, занимает площадь свыше 180 га.

Единый  архитектурно-парковый  ансамбль  «Лужники»  объединяет  более  80

сооружений и объектов, наиболее важными из которых являются: Большая Спортивная
Арена,  Малая  Спортивная  Арена,  Дворец  Спорта,  Плавательный  Бассейн,  УСЗ
«Дружба»,
Спортивный  Городок.  Главное  сооружение  –  Большая  Спортивная  Арена,
знаменитый  стадион,  с  2013  года  закрыт  на  реконструкцию.    Для  соответствия
требованиям  FIFA  стадион  обновляют,  возводя  фактически  новый  объект  внутри
старых  стен.  Почти  1200  строителей  работают  над  зданием,  которое  будет  вмещать
более 80 тыс. зрителей.

С завершением реконструкции появятся следующие объекты:

1.

Большая спортивная арена (стадион на 81000 зрителей)

2.

Дворец Спорта (арена на 15000 зрительских мест)

3.

Малая спортивная арена (на 7500 зрителей)

4.

Плавательный бассейн

5.

Футбольный стадион (на 10000 мест)

6.

Арена Гранд (на 5000 зрителей)

7.

Международный вещательный центр

8.

Детский спортивный центр

9.

Академия фигурного катания (на 2000 мест)

10.

Спортивно-коммерческий центр

11.

Административно-коммуникационный центр.

12.

Многофункциональные сооружения.

13.

Павильоны общественного питания.

14.

Дирекция

15.

Спортивный городок.

16.

Футбольный манеж.

17.

УСЗ «Дружба».

18.

Фестивальный центр.

19.

Административный комплекс.

20.

Международный центр развития самбо.

В  «Лужниках»  пройдут  футбольные  матчи  открытия  мирового  первенства  и

финала турнира Чемпионата Мира 2018.

Перспективная

нагрузка

для

инженерного

обеспечения

объектов,

расположенных  на  территории  Олимпийского  комплекса  «Лужники»,  оценивается  в
106079 кВт (таблица 1.2.2).

Таблица 1.2.2.

Потребность в электрической мощности объектов, реконструируемых на

территории Олимпийского комплекса «Лужники»

п/п

Наименование объекта

Максимальная

нагрузка, кВт

ЮЖНЫЙ УЧАСТОК

1  Большая  спортивная арена

24 000

2  Бассейн

7 261

3  Футбольная школа

417

4  Малая спортивная арена

3 071

5  Академия фигурного катания

979

6  Многофункциональное здание 2

134

7  Многофункциональное здание 3

142

8  Сервисный центр уличных видов спорта 2

86

9  Гольф-клуб

125

10

Павильон входного контроля на выходе  метро "Воробьевы
Горы"

172

п/п

Наименование объекта

Максимальная

нагрузка, кВт

55  Реконструкция очистных сооружений

45

56  Раздевальный павильон 1

356

57  Раздевальный павильон 2

356

58  Хозяйственный корпус

383

59  Сервисный павильон со стороны станции метро спортивная

108

60  Сервисный павильон со стороны станции метро спортивная

108

61  Реконструкция КНС

45

62  Насосы теплосети

12

ВОСТОЧНЫЙ УЧАСТОК

63  Центральный открытый корт УСЗ "Дружба"

632

64  УСЗ "Дружба"

8 971

65  Административное здание

943

66  Очистные сооружения №5

178

67  Фестивальный центр

3 649

68  Администативный комплекс

13 911

69  КНС-1

233

ВСЕГО

106079

Также  предусматривается  строительство  временных  сооружений  на  территории

Большой  спортивной  арены  Олимпийского  комплекса  «Лужники»,  в  состав  которых
входят:
1.

Гостевой городок (коммерческие партнеры);

2.

Гостевой городок (плановое обслуживание);

3.

Телевещательная зона;

4.

IT-служба;

5.

Пресс-центр стадиона;

6.

Логистический пункт;

7.

Логистическая территория;

8.

Центр билетирования;

9.

Пункты поддержки билетирования (4 шт.);

10.

Центр аккредитации;

11.

Центр волонтеров;

12.

Рекламная площадь.

Электроснабжение  комплекса  «Лужники»  ПАО  «МОЭСК»  предлагает

выполнить на напряжении 20 кВ от трех независимых источников по следующей схеме:

1. От  ПС  110/20  кВ  МГУ,  которая  находится  на  балансе  ОАО  «МОЭСК».  ПС

110/20/20  кВ  №  858  МГУ  была  введена  в  работу  в  2011  году.  На  подстанции
установлены  два  трансформатора  напряжением  110/20/20  кВ  мощностью  80  МВА
каждый. На вновь построенную ПС 110 кВ МГУ заводятся обе цепи КВЛ 110 кВ ТЭЦ-
12 – Очаково I, II.  При этом образуются КВЛ 110 кВ ТЭЦ-12- МГУ I, II (2х9,577 км) и
КВЛ  110  кВ  МГУ  –  Очаково  I,  II  (2х6,145  км) с  отпайкой  на  ПС  Ломоносово.  ПАО
«МОЭСК»  переоформит  существующую  мощность  15 100  кВА  и  переведет

существующую  сеть  10  кВ  на  напряжние  20  кВ  в  рамках  общего  комплекса  работ
(включены в инвестиционную программу).

2. От  ПС 220/20  кВ  Золотаревская, ввод  в эксплуатацию которой  намечается в

2015

году.

Ответственная

организация

за

строительство

подстанции

–

ОАО «Энергокомплекс», объект включен в инвестиционную программу. На подстанции
предусматривается  установка  трех  трансформаторов  напряжением  220/20  кВ
мощностью  по  160  МВА  каждый.  К  сети  220  кВ  подстанция  присоединяется  путем
сооружения  КЛ  220  кВ  ТЭЦ-20  –  Золотаревская  №  1,  2  (2х5  км)  и  КЛ  220  кВ
Золотаревская – Пресня №1, 2 протяженностью 2х5 км.

3. От  ПС  220  кВ  Пресня,  которая  находится  на  балансе  ОАО  «МОЭСК».

Подстанция  была  введена  в  работу  в  2013  году.  На  ней  установлены  два
автотрансформатора напряжением 220/110/10 кВ мощностью 250 МВА каждый. Также
на  подстанции  предусматривается  установка  двух  силовых  трансформаторов
напряжением  220/20  кВ  мощностью  по  100  МВА  каждый.  ПС  220  кВ  Пресня
присоединена  к  ПС  Матвеевская  по  КВЛ  220  кВ,  к  ПС  Фили  по  КЛ  110  кВ,  к  ПС
Ткацкая по КЛ 110 кВ, к ПС Сити по КЛ 110 кВ, к ПС Международная по КЛ 110 кВ.

Сооружение  системы  электроснабжения  Олимпийского  комплекса  «Лужники»

от ПС 220 кВ Золотаревская проводит ПАО «МОЭСК». Предусматривается сооружение
6 РП 20 кВ, 70 ТП 20/0,4 кВ и кабельных линий 20 кВ ориентировочной длиной 100 км.

Карта-схема  электрических  сетей  110  кВ  и  выше  в  районе  расположения

стадиона «Лужники» приведена на рисунке 3.23.

Рис. 1.2.1. Карта-схема электрических сетей 110 кВ и выше в районе

расположения стадиона «Лужники»

Стадион  «Открытие Арена (Спартак)»

Арена  нового    стадиона  располагается  на  территории  Тушинского  аэродрома.

Спортивный комплекс, состоящий из футбольного поля с трибунами вместимостью 45
000  человекс  возможностью  расширения  до  46  тысяч  на  время  ЧМ  2018  года.  Кроме
того, на территории Тушинского аэродрома планируется возвести две хоккейные арены,
теннисную  академию,  центр  водных  видов  спорта,  несколько  школ  со  спортивным
уклоном и два детских сада со спортивным уклоном.

Нагрузка  территории,  прилегающей  к  многофункциональному  комплексу

спортивной направленности с соответствующей инфраструктурой стадиона  «Открытие
Арена»,  оценивается  80  МВт  (до  2018  года  –  70  МВт,  в  2019–2020  гг.  –  прирост  10
МВт).

Непосредственно  для  стадиона  «Открытие  Арена»  ориентировочная

потребность составляет 25 МВт, в том числе:

- стадион на 45000 мест – 10 МВт;
- крытая арена 12000 мест – 5 МВт;
- футбольные тренировочные поля с инфраструктурой – 10 МВт.
Нагрузка временных сооружений на территории стадиона составляет 6 МВт.
Электроснабжение  территории,  прилегающей  к  многофункциональному

комплексу  спортивной  направленности  с  соответствующей  инфраструктурой  стадиона
«Спартак» будет осуществляться от ПС 500 кВ Западная и трех центров питания 220 кВ
– от существующих ПС 220/110/20 кВ Герцево и ПС  220/20 кВ Яшино и сооружаемой
ПС  220/20  кВ  Ваганьковская.  В  инвестиционную  программу  АО  «ОЭК»  включены
затраты на сооружение сети 20 кВ: 5 РП и кабельных линий 20 кВ.

Электроснабжение застройки перспективной территории МГУ имени М.В.

Ломоносова

Питающая  сеть  для  потребителей  перспективной  территории  МГУ  имени  М.В.

Ломоносова  может  быть  построена  от  питающих  центров:  ПС  220/20  кВ
«Золотаревская», ПС 220/20 кВ «Никулино» и строящейся ПС 220/20/10 «Котловка», а
также  действующего  распределительного  пункта  опорной  сети  20  кВ,  который  может
быть  использован  для  присоединения  объектов,  планируемых  к  вводу  в  ближайшее
время.

Перспектива развития электрифицированного железнодорожного

транспорта г. Москвы

Для  реализации  Комплексного  инвестиционного  проекта  «Реконструкция  и

развитие Малого кольца Московской железной дороги» в соответствии с заключенными
между  ОАО  «РЖД»  и  Правительством  Москвы  Соглашением  в  июне  2011  года
учреждено ОАО «Московская кольцевая железная дорога».

Малое  кольцо  Московской  железной  дороги

  –  окружная  железная  дорога  в

Москве  (протяженностью  54  км),  используемая  в  настоящее  время  для  осуществления
грузовых перевозок между 10-ю магистральными ж/д направлениями столицы.

Проект  МКЖД  в  соответствии  с  утвержденными  Правительством  Москвы  и

ОАО «РЖД» бизнес-планом и технико-экономическим обоснованием реализовывается в
несколько этапов:

1. В  2011–2012  г.г.  разработана  документация  стадии  «Проект»  на

железнодорожную  инфраструктуру,  подготовлены  градостроительные  обоснования,
проекты  планировки  территорий  и  документации  для  строительства  транспортно-
пересадочных  узлов  (ТПУ). Со  второй  половины  2012  года  начаты  строительно-
монтажные  работы  по  реконструкции  железнодорожной  инфраструктуры  и
строительству транспортно-пересадочных узлов;

2. В  2016  году  планируется  завершить  реконструкцию  и  электрификацию

Малого кольца Московской кольцевой железной дороги. На МКЖД будет построен 31
транспортно-пересадочный узел: 16 пересадок на линии метрополитена, 9 пересадок на
радиальные линии железных дорог, 31 пересадка на наземный городской транспорт.

Рис. 1.2.2. Схема МКЖД

Начиная  с  2016  года,  МКЖД  ежегодно  будет  перевозить  более  250  млн.

пассажиров, размеры движения – 100 пар электропоездов в сутки с интервалом в часы
«пик» до 6 минут.

Реализация  проекта  реконструкции  и  развития  Малого  кольца  Московской

железной дороги позволит значительно снизить транспортную напряженность в Москве
и перейти на качественно новый уровень в обслуживании пассажиров внутригородским
рельсовым транспортом.

Для  осуществления  электрификации  Малого  кольца    потребуется  увеличение

максимальной нагрузки на следующих тяговых подстанциях:

существующие:  Окружная, Покровское-Стрешнево и  Москва-Киевская;

новые: Белокаменная, Андроновка.

Суммарный  прирост  нагрузки  на  тягу  по  данным    ОАО  «Росжелдорпроект»

может составить 100 МВт и распределится следующим образом (табл. 1.2.3).

Таблица 1.2.3.

Нагрузка  тяговых ПС Малой кольцевой железной дороги

Наименование

тяговых ПС

Макс. нагрузка

на тягу в

интенсивный час

МОК, МВт

Нагрузка

не тяговых

потребит.

МОК, МВт

Всего,

МВт

Окружная

15,3

2,3

17,6

Покровское-Стрешнево

17,6

4,3

21,9

Москва-Киевская

13,2

2,3

15,5

Белокаменная

19

4,3

23,3

Андроновка

17

4,6

21,6

Итого

82,1

17,8

99,9

Таким образом, суммарная нагрузка пяти тяговых подстанций, обеспечивающих

электроснабжение Малого кольца с учетом нагрузки не тяговых потребителей на полное
развитие по данным ОАО «Росжелдорпроект» оценивается в размере 100 МВт.

Оценка  дополнительной  потребности  в  электроэнергии  на  новые  жилые

комплексы проведена с учетом  того, что существенная часть электропотребления будет
приходиться  на  индивидуальное  строительство,    доля  которого    возрастает  по  мере
удаления  от  МКАД  (в  соответствии  с  данными  территориальных  схем,  в  целом  более
трети  прироста  жилой  застройки  на  территории  и  ТиНАО  в  период  до  2020  г.  –
индивидуальная  застройка).  Рост  спроса  на  электроэнергию  на  территории  Новой
Москвы основывается исключительно на предварительных оценках.

Рост спроса со стороны промышленных потребителей будет определяться как

строительством  предприятий  пищевой  промышленности,  строительных  материалов  (в
т.ч. за счет развития среднего и малого бизнеса), так и выносом части предприятий за
пределы  территории  Москвы  в  старых  границах.  Задача  не  только  разгрузить  центр

Москвы,  но  и  соблюсти  при  развитии  новых  территорий  современные  экологические
требования, согласно которым жилые и производственно-административные зоны будут
соседствовать  с  лесами  и  водоемами,  что  предполагает  использование  новейших
ресурсо- и энергосберегающих технологий.

Территория  ТиНАО  характеризуется  низким  промышленным  развитием.  В

перспективе  можно  ожидать  строительство  небольших  предприятий  пищевой
промышленности (хлебопекарни, молочные заводы и др).

В территориальном распределении спроса на электроэнергию муниципальных

образований  ТиНАО  наиболее  высокие  показатели  прироста  мощностей  будут
наблюдаться  в  СП  Первомайское  Троицкого  АО,  а  так  же  в  ГП  Московский  и  СП
Сосенское  Новомосковского  АО,  а  наименьшие  показатели  характерны  для  наиболее
отдаленных  муниципальных  образований  (Киевский,  Роговское,  Кленовское),  которые
характеризуются более интенсивным приростом жилищного фонда за счет малоэтажной
индивидуальной застройки. В соответствии с планами по освоению территорий ТиНАО,
в первую очередь будут развиваться территории, максимально приближенные к МКАД,
это первый уровень урбанизации со средней плотностью застройки 10-15 тыс. кв. м на
1 га (при плотности в Москве – 25 тыс. кв. м на 1 га), на территориях, расположенных
ближе  к  ЦКАД  –  плотность  умеренная  (5-10  тыс.  кв.  м),  ближе  к  внешним  границам
ТиНАО  плотность  низкая,  это  так  называемая  «рекреационная  зона»  с  плотностью
застройки до 5 тыс. кв. м на 1 га.

Определение  перспективной  нагрузки  новой  территории  г.  Москвы

проводилось  на  основе  следующих  материалов  по  реконструкции,  расширению  и
строительству новых объектов:

по  адресному  перечню  объектов  жилищного  строительства  и  нежилых

объектов капитального строительства;

по  проектам  территориальных  схем  Новомосковского  и  Троицкого

административных округов г. Москвы;

на  основе  анализа  полученных  результатов  прогнозирования  приростов

нагрузки по новой территории на перспективный период 2020 г.

Количественная  оценка  прироста  перспективной  электрической  нагрузки

новой  территории  г.  Москвы  проводилась  по  укрупненным  удельным  расчетным
показателям  по  видам  экономической  деятельности  потребителей  (Инструкция  по
проектированию  городских  электрических  сетей,  РД  34.20.185-94  с  изменениями,
издание  2012  г.).  Полученные  значения  расчетных  нагрузок  потенциальных
потребителей относятся к шинам ТП 0,4 кВ.

Ввиду  представления  материалов  по  объектам  застройки  в  единицах

измерения –  тыс.  кв.  м  –  при  проведении  расчетов  принимались  следующие  значения
удельных расчетных электрических нагрузок:

– многоквартирная жилая застройка:

Р

уд.

  =  20,9 Вт / кв. м  –  многоэтажная  с  электрическими  плитами  (свыше

6 этажей  – более 50%);

Р

уд.

 = 20,8 Вт / кв. м – малоэтажная (этажность 3-5 этажей с электрическими

плитами);

Р

уд.

  =  6 Вт / кв. м  –  общественные  здания  микрорайонного  значения

(социальная инфраструктура);

индивидуальная  застройка  –  Р

уд.

  =  20,7 Вт / кв. м  (с  учетом  повышающего

коэффициента  кондиционирования  воздуха  и  возможности  электроотопления  и
электроводонагрева);

общественно-деловая  застройка  –  Р

уд.

  =  54 Вт / кв. м  (для  зданий  или

помещений  учреждений  управления,  проектных  и  конструкторских  организаций,
кредитно-финансовых  учреждений  и  предприятий  связи  с  кондиционированием
воздуха);

производственная застройка – Р

уд

. = 21,5 Вт / кв. м.

Сводные  данные  по  прогнозному  приросту  электрической  нагрузки  по

муниципальным  образованиям  ТиНАО  на  уровне  2020  года  представлены  в
таблице 1.2.4.

Таблица 1.2.4

Прогноз электрической нагрузки ТиНАО на 2020 год, кВт

Наименование поселения

Итого

Жилая

Нежилая

ТАО

поселение Киевский

22 625

12 197

10 428

поселение Новофедоровское

52 832

26 043

26 789

поселение Первомайское

104 787

67 463

37 325

поселение Вороновское

81 741

47 628

34 113

поселение Кленовское

23 167

15 544

7 623

поселение Краснопахорское

43 170

25 592

17 577

поселение Михайлово-Ярцевское

22 145

11 398

10 747

поселение Роговское

18 856

13 754

5 103

поселение Щаповское

23 571

12 463

11 108

поселение Троицк

38 127

17 440

20 686

Итого ТАО

431 021

249 523

181 498

НАО

поселение Внуковское

69 992

37 456

32 536

поселение Воскресенское

44 555

24 322

20 232

поселение Десеновское

58 417

32 730

25 686

поселение Кокошкино

9 293

5 807

3 486

поселение Марушкинское

57 324

21 445

35 880

поселение Московский

101 159

35 188

65 971

поселение «Мосрентген»

41 149

7 148

34 001

поселение Рязановское

47 798

24 988

22 810

поселение Сосенское

184 931

66 464

118 467

поселение Филимонковское

37 931

18 639

19 293

Поселение Щербинка

31 073

17 297

13 776

Наименование поселения

Итого

Жилая

Нежилая

Итого НАО

683 622

291 484

392 138

Итого ТиНАО

1 114 643

541 006

573 636

Источник данных: Анализ территориальных схем развития ТиНАО

Результаты расчета ожидаемого прироста электрической нагрузки представлены в

таблице 1.2.5.

Таблица 1.2.5

Прирост нагрузки на территориях ТиНАО г. Москвы

на перспективу до 2020 г., МВт

Наименование поселения

Прирост нагрузки с учетом

коэффициентов совмещения

Итого по НАО:

496

Поселение Внуковское

51

Поселение Воскресенское

24

Поселение Десёновское

36

Поселение Кокошкино

Поселение Марушкинское

46

Поселение Московский

86

Поселение «Мосрентген»

41

Поселение Рязановское

34

Поселение Сосенское

149

Поселение Филимонковское

17

Городской округ  Щербинка

Итого по ТАО:

191

Поселение Вороновское

24

Поселение Киевский

19

поселение Кленовское

13

Поселение Краснопахорское

17

Поселение Щаповское

10

Поселение Михайлово-Ярцевское

Поселение Новофедоровское

Поселение Первомайское

61

Поселение Роговское

13

Городской округ Троицк

18

Всего ТиНАО

687

Источник данных: Анализ территориальных схем развития ТиНАО

2

Прогноз максимума электрической нагрузки на 2015-2020 гг.

Исходными

данными

для

разработки

перспективных

режимов

электропотребления  являются  материалы  раздела  по  прогнозу  спроса  на
электроэнергию,  а  также  информация  о  новых  потребителях,  представленная
Департаментом  строительства  города  Москвы,  Департаментом  развития  новых
территорий  города  Москвы  и  информация  от  энергоснабжающих  компаний,
предоставленная  Департаментом  топливно-энергетического  хозяйства  города  Москвы.
С  учетом  результатов  ретроспективного  анализа  и  выявленных  тенденций  изменения
показателей отчетных режимов электропотребления города разработаны перспективные
режимы электропотребления.

В основу прогноза приняты перспективные электрические нагрузки Московской

энергосистемы  до  2020  года  в  соответствии  с  данными  Схемы  и  программы  развития
Единой  энергетической  системы  России,  включающей  Схему  и  программу  развития
Единой  национальной  (Общероссийской)  электрической  сети  напряжением  220  кВ  и
выше на период 2015 – 2020 гг.

По  г.  Москве  на  уровне  2020  г.  прогнозируется  увеличение  совмещенной

нагрузки на час максимума  энергосистемы с 9,5 млн. кВт в 2014 г. до 10,875 млн. кВт в
2020 г.

Среднегодовые  темпы  прироста  совмещенных  нагрузок  по  г. Москве  за  период

2015-2020 гг. при этом составят 2,42 %.

Количественные  характеристики  режимов  электропотребления  г.  Москвы  на

период до 2020 года для условий температурной нормы представлены в таблице 2.1 и на
рисунке 2.1.

Город  Москва,  по  сравнению  с  другими  крупными  субъектами  РФ,

характеризуется  разуплотненным  годовым  режимом  электропотребления.  В
зависимости  от  температурных  условий  прохождения  осенне-зимнего  периода  число
часов  использования  максимума  нагрузки  города  Москвы  составляет  около
5 300-6 000 часов в год.

Низкие  значения  чисел  часов  использования  максимальной  нагрузки

энергосистемы  города  Москвы  определяются  преобладанием  в  структуре
электропотребления  непроизводственной  сферы.  При  этом  на  перспективу  ожидается
рост  электропотребления,  связанный  с  жилищным  строительством,  развитием
предприятий

сферы

услуг,

а

также

транспортной

инфраструктуры

и

непроизводственной  сферы.  Это  во  многом  обусловливает  то,  что  к  2020  году  число
часов использования максимума нагрузки энергосистемы г. Москвы прогнозируется на
уровне 5664 часов.

Таблица 2.1

Отчетные и перспективные режимы электропотребления г. Москвы

Наименование

Ед. измер.

2014

факт

2015

2016

2017

2018

2019

2020

Э

год

млрд. кВтч  52,56

53,55

54,71

56,15

57,73

59,55

61,6

Р

совм

млн. кВт

9,496

9,635

9,79

10,015  10,255  10,545

10,875

в т.ч. поТиНАО

млн. кВт

0,535

0,59

0,64

0,7

0,76

0,84

0,95

Т

совм

час/год

5535

5558

5588

5607

5629

5647

5664

Источник данных: Анализ схем развития

Рис. 2.1. Перспективные режимы электропотребления г. Москвы

Источник данных:

Анализ схем развития

В

таблице

2.2

представлены

отчетные

и

перспективные

режимы

электропотребления  территорий  ТиНАО  г.  Москвы.  Число  часов  использования
максимума нагрузки территорий ТиНАО  прогнозируется на уровне 4116 часов в 2020 г.
против 4426 часов в 2014 году.

Таблица 2.2

Отчетные и перспективные режимы электропотребления территорий

ТиНАО г. Москвы

Источник данных: Анализ схем развития

5450

5500

5550

5600

5650

5700

48

50

52

54

56

58

60

62

64

2014

2015

2016

2017

2018

2019

2020

Т

со

вм

, ч/г

од

Р

со

вм

, м

л

н

кВ

т

Год

Отчетные и перспективные режимы электропотребления г.Москвы

Рсовм

Тсовм

Наименование

Ед. измер.

2014

2015

2016

2017

2018

2019

2020

Э

год

млрд. кВтч

2,39

2,49

2,65

2,85

3,12

3,45

3,91

Р

совм.

млн. кВт

0,535

0,59

0,64

0,7

0,76

0,84

0,95

3

Развитие распределительных электрических сетей

3.1

Анализ текущего состояния объектов и оборудования электросетевого

комплекса города Москвы

Специфические  особенности  электрических  сетей.  Москвы  обусловлены  целым

рядом факторов, в том числе:

высокими темпами развития промышленного и непромышленного секторов

экономики, домашнего хозяйства и сферы услуг в регионе;

постоянно  растущим  количеством  и  разнообразием  потребителей

электрической энергии на ограниченной территории мегаполиса;

устойчивым  ростом  потребления  электрической  энергии  в  условиях

дефицита инвестиционных ресурсов на развитие электроэнергетики;

наличием

большого

количества

электросетевого

оборудования,

отработавшего нормативные сроки;

высокой  загрузкой  и  необходимостью  раскрытия  питающих  центров  для

подключения потребителей;

необходимостью  компактного  исполнения  объектов  электрических  сетей

вследствие высокой стоимости земли;

необходимостью

адаптации

электросетевых

объектов

вновь

присоединенных  к  Москве  территорий  с  требованиями,  предъявляемыми  к  схемам
построения сети и организации эксплуатации электроустановок мегаполисов

Потери электроэнергии при передаче потребителю

Основными факторами сверхнормативных технических потерь являются:

изношенность электрооборудования;

использование устаревших видов электрооборудования;

несоответствие  используемого  электрооборудования  существующим

электрическим нагрузкам;

режимы  работы  электрических  сетей  с  ненормативными  уровнями

напряжения и реактивной мощности.

Основными факторами нетехнических потерь являются:

погрешность  измерения,  возникающая  в  результате  несоответствия

приборов учета классам точности,

несоответствие  трансформаторов  тока  существующим

нагрузкам,

нарушения сроков поверки и неисправности приборов учета электроэнергии;

использование  расчетных  методов  величин  отпущенной  электроэнергии

при отсутствии приборов учета;

несовершенство  методов  снятия  показаний  с  приборов  учета  и  выписки

квитанций непосредственно абонентами бытового сектора;

несанкционированный доступ к электрическим сетям.

Показатели надежности

Показатели  надежности  электроснабжения  за  последние  годы  снижаются,  что

обусловлено высоким и постоянно растущим износом электрических сетей.

В сетях 6-10-20 кВ происходит в среднем до 30 отключений в год в расчете на 100

км  воздушных  и  кабельных  линий.  Причинами  повреждений  на  ВЛ  6-20  кВ  являются
изношенность  конструкций  и  материалов  при  эксплуатации  (18  %),  климатические
воздействия  (ветер,  гололед  и  их  сочетание)  выше  расчетных  значений  (19  %)  (в
основном для сетей  6 кВ), грозовые  перенапряжения  (13  %),  недостатки  эксплуатации
(6 %), посторонние воздействия (16 %), невыясненные причины повреждений (28 %).

Кабельные  линии  всех  классов  напряжения  повреждаются  из-за  дефектов

прокладки  (до  20  %),  изношенности  силовых  кабелей  (31  %),  механических
повреждений (30 %), заводских дефектов (10 %), коррозии (9 %).

В период до 2020 года подлежит восстановлению или замене:

более 12 тыс. км воздушных и кабельных линий;

около 50 % силовых трансформаторов на подстанциях 35-220 кВ;

около 50 % силовых трансформаторов на подстанциях 6-10/0,4 кВ.

3.2

Рекомендации

по

проектированию

и

строительству

распределительных сетей 6-10-20 кВ

Требования к выбору системы напряжений

Учитывая  положительный  опыт  эксплуатации  и  развития  распределительных

сетей  в  рассматриваемый  период  в  Московском  регионе  необходимо  приступить  к
переходу на более высокие классы напряжения.

Выбор

номинального

напряжения

распределительных

сетей

должен

осуществляться посредством технико-экономического обоснования. При этом сети 6 кВ
в перспективе необходимо переводить на напряжение       10-20 кВ.

Требования к схемам сетей

Распределительная электрическая сеть должна быть запроектирована и построена

таким  образом  и  с  такими  параметрами,  чтобы  обеспечить  электроснабжение  всех
категорий  потребителей  электроэнергии  в  соотвествии  с  требованиями  «Правил
устройства электроустановок. Издание 7» (глава 1.2, ст. 1.2.17 – 1.2.21).

На  воздушных  линиях  (ВЛ)  6-10  кВ  следует  использовать  самонесущие

изолированные  провода.  В  воздушных  сетях  подстанции  6-20/0,4  кВ  мощностью  10-63

кВА, предназначенные для электроснабжения индивидуальных потребителей (если нет
перспективы развития сети 0,4 кВ), должны быть столбового типа (СТП).

При  новом  строительстве  и  реконструкции  протяженных  воздушных  ЛЭП  6-10-

20 кВ,  как  одно  из  действенных  мероприятий  по  нормализации  уровня  напряжения  в
конце

линии,

необходимо

предусматривать

установку

вольтодобавочных

трансформаторов.

При  проектировании  кабельных  сетей  рекомендовано  использовать  надежную

автоматизированную  2-х  лучевую  схему  с  2-трансформаторными  подстанциями  с
применением  кабелей  с  изоляцией  из  сшитого  полиэтилена  с  алюминиевыми  или
медными жилами.

На  вновь  вводимых  объектах  следует  применять  современные  элегазовые  и

вакуумные  выключатели,  с  применением  микропроцессорных  устройств  защиты  и
автоматики и обеспечением телемеханизации и телеуправления.

На  территории  г.  Москвы  широкое  применение  должны  получить

малогабаритные,  вписывающиеся  в  архитектуру  города,  блочные  комплектные  ТП
(БКТП,  БРТП)  нового  поколения  с  элегазовыми  комплектными  распределительными
устройствами или современными малогабаритными ячейками с силовыми вакуумными
или  элегазовыми  выключателями  оборудоваными  моторными  приводами.  Следует
применять  АВР  по  стороне  среднего  напряжения,  релейную  защиту  и  автоматику,
позволяющую  отключать  токи  короткого  замыкания,  автоматически  выделять
поврежденный  участок  при  технологических  нарушениях  в  сети  и  автоматически
включать не поврежденное оборудование.

Рекомендуемые схемы проектирования и строительства сетей 6-10-20 кВ г.

Москвы

Для опорной сети 6-10 кВ следует использовать схему с применением РП (РТП),

подключенных  к  двум  независимым  территориально  разнесенным  центрам  питания
(рисунок 3.2.1).

Рис. 3.2.1. Схема опорной сети 6-10 кВ

Для  электроснабжения  метрополитена  следует  использовать  схему  с

параллельной  работой  на  одну  секцию  6-10  кВ  РП  (РТП)  двух  одиночных  или  4-х
попарно-сдвоенных  ПКЛ  с  устройствами  МНЗ  с  применением  поперечных  связей  по
внутренней сети (рисунок 3.2.2).

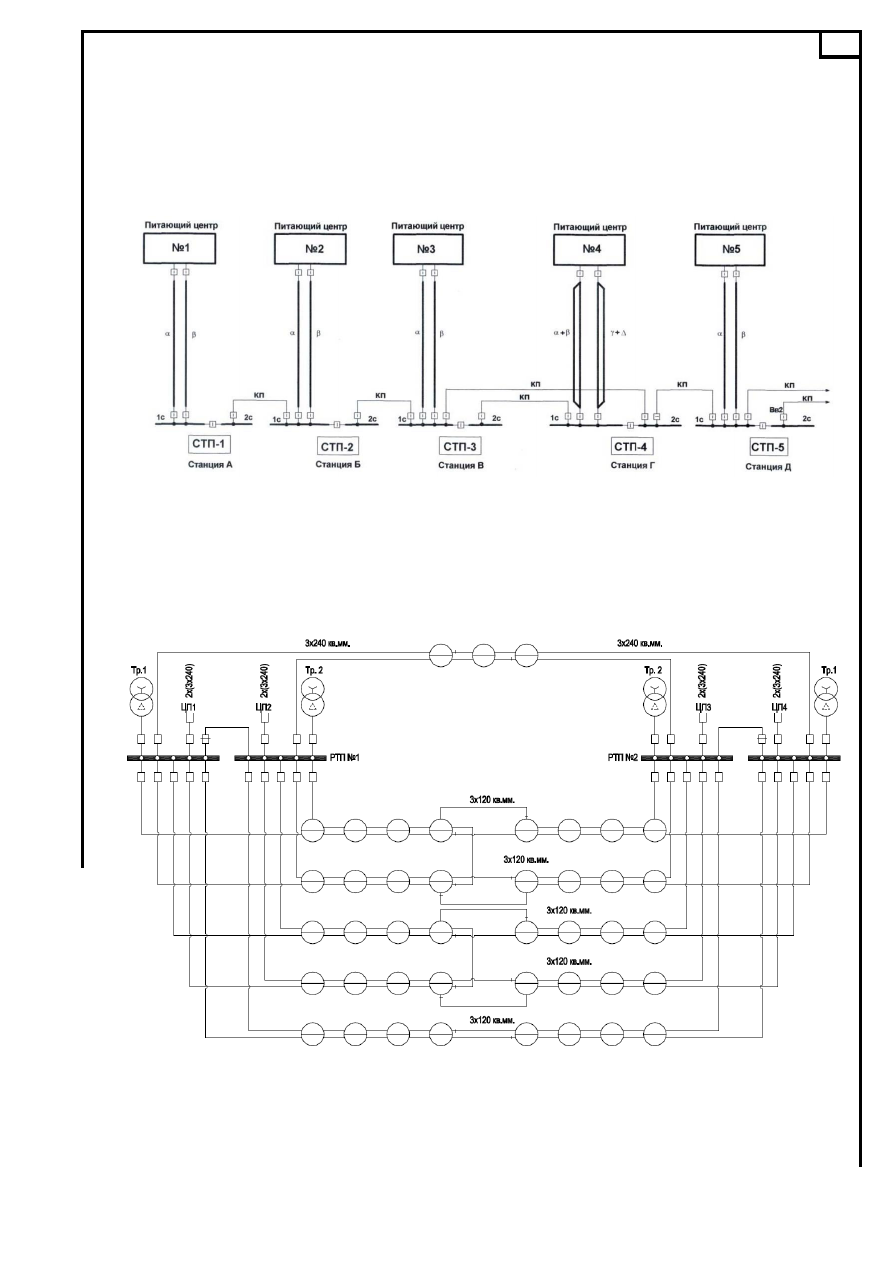

Рис. 3.2.2. Схема электроснабжения метрополитена

Резервирование  секций  РТП  жилых  микрорайонов  и  коммунально-

промышленных  зон  в  послеаварийном  режиме  необходимо  выполнять  кабельными
линиями связи такого же сечения, как и ПКЛ (рисунок 3.2.3).

Рис. 3.2.3. Резервирование секций РТП

При  проектировании  распределительной  сети  6-10-20  кВ  следует  использовать

двухлучевую  схему  кольцевого  типа  с  присоединением  ТП  между  двумя  РТП  с
односторонним питанием ТП (рисунок 3.2.4).

Рис. 3.2.4. Схема распределительной сети 6-10-20 кВ

Проектирование  и  строительство опорной сети  20 кВ рекомендуется  выполнять,

как  с  применением  СП  (ГСП)  по  магистральному  принципу,  так  и  с  применением  РП
(РТП) по радиально-кольцевому принципу.

Принцип  проектирования  и  строительства  сетей  20  кВ  с  использованием  СП

приведен на рисунке 3.2.5.

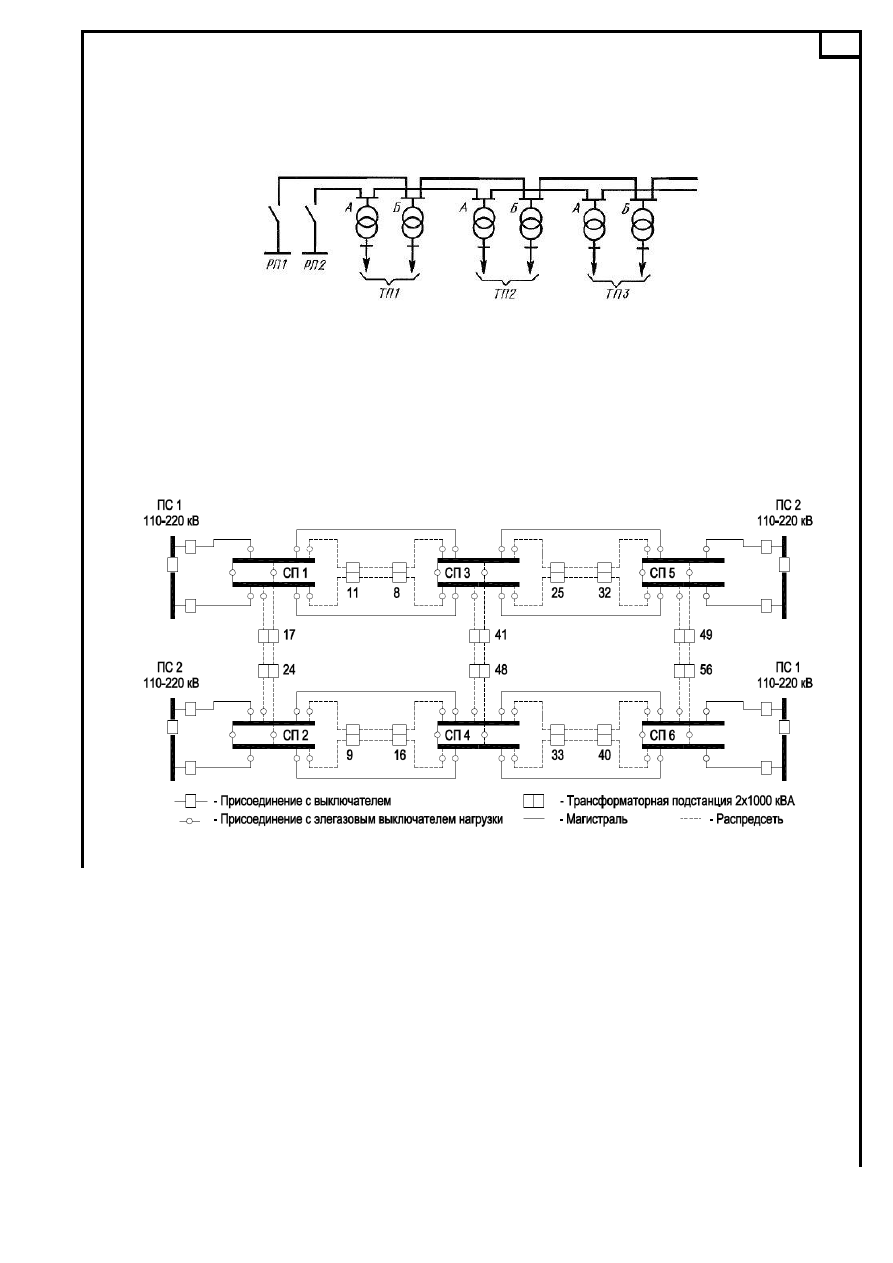

Рис. 3.2.5. Схема опорной сети 20 кВ с использованием СП

При  данной  схеме  реализуется  принцип  магистрали  (ПС1-ПС2)  с  отбором

нагрузок через соединительные пункты (СП). Допускается наличие поперечных связей
между  магистралями  только  через  распределительную  сеть.  Предусматриваются
прямые  связи  между  СП,  выполненные  кабелем  сечением  равным  ПКЛ.  АВР  в  СП  не
предусматривается, однако предусматривается телеуправление.

Применение в сети 20 кВ соединительных пунктов, имеющих в составе ячейки с

выключателями  нагрузки,  позволяет  снизить  уставки  защит  по  времени  и,  в  связи  с
отсутствием  устройств  релейной  защиты,  эксплуатировать  меньшее  количество
оборудования.  При  этом  отключение  коротких  замыканий  возникающих  в

содержание      ..     2      3      4      5     ..
