СП РК 1.03-103-2013 ГЕОДЕЗИЧЕСКИЕ РАБОТЫ В СТРОИТЕЛЬСТВЕ (ҚР ЕЖ 1.03-103-2013) - 4



  Главная      Книги - Разные     СП РК 1.03-103-2013 ГЕОДЕЗИЧЕСКИЕ РАБОТЫ В СТРОИТЕЛЬСТВЕ (ҚР ЕЖ 1.03-103-2013)



поиск по сайту            правообладателям











содержание      ..     2      3      4      5     ..







СП РК 1.03-103-2013 ГЕОДЕЗИЧЕСКИЕ РАБОТЫ В СТРОИТЕЛЬСТВЕ (ҚР ЕЖ 1.03-103-2013) - 4





ҚР ЕЖ 1.03-103-2013*

45



Б қосымшасы

(ақпараттық)



Геодезиялық бӛлшектеу желілерін қҧрастыру сызбасы





Шартты белгіленулер:





Қҧрылыс алаңының бӛлшектеу желісі орындары





Мемлекеттік геодезиялық желі орындары





Жобаланатын ғимарат



а) - қҧрылыс торы тҥрінде; б) - қызыл жолақ тҥрінде; в) - орталық жҥйе тҥрінде

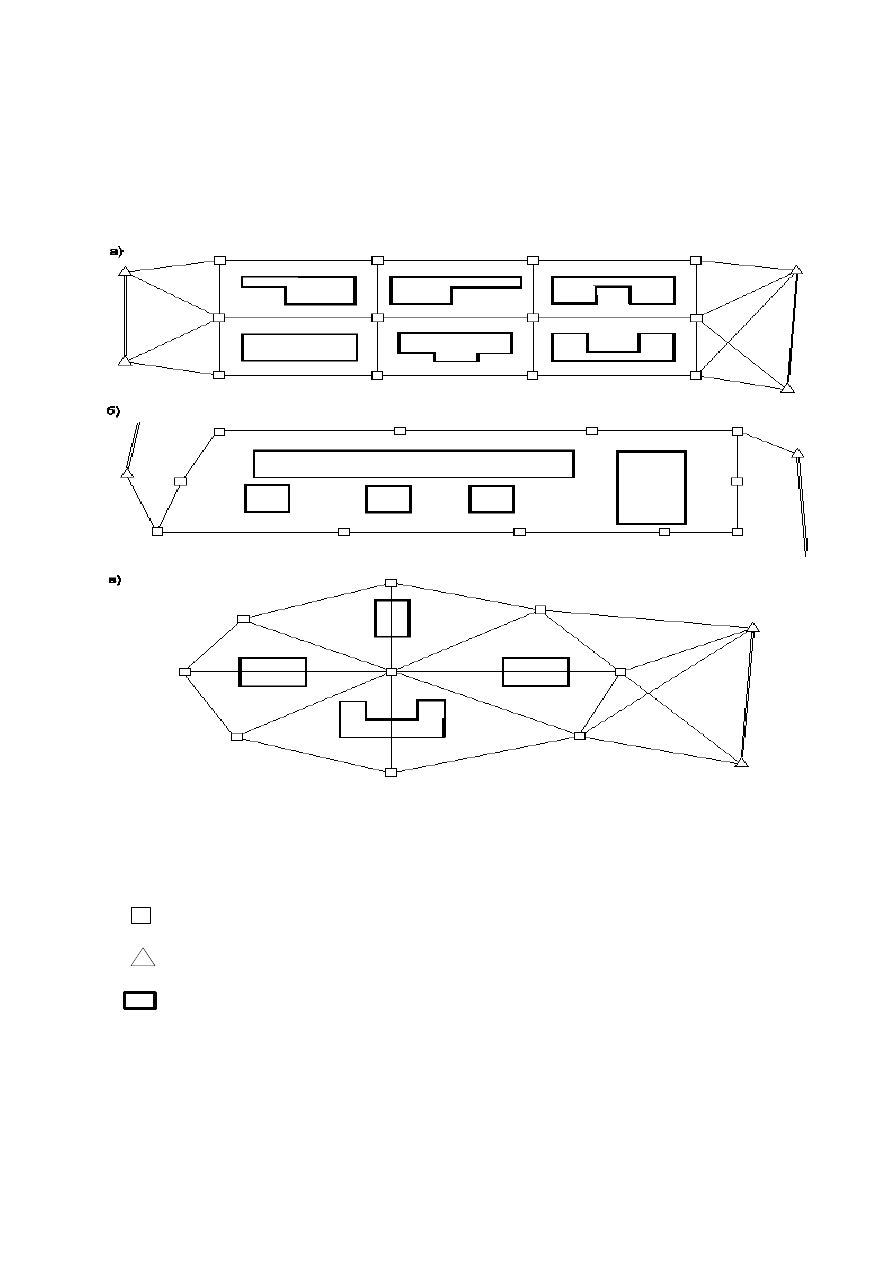

Сурет Б.1 - Қҧрылыс алаңының бӛлшектеу желісі сызбасы:



ҚР ЕЖ 1.03-103-2013*


46



Шартты белгіленулер:



Жобаланатын ғимараттар (қҧрылыстар)



Ӛстік белгілер



а) - зауыт; б)  -тҧрғын ҥй ғимараты; в) - цех; г) - сҧйыққойма паркі



Сурет Б.2 - Қҧрылыс объектілеріндегі сыртқы ӛстік белгілерді орнату сызбасы:





ҚР ЕЖ 1.03-103-2013*

47

В қосымшасы

(ақпараттық)

В.1-кестесі – Вертикаль бойымен нҥктелер мен ӛстерді беру дәлдігін

қамтамасыз ету шарттары

Әдіс, ҥдерістер, ӛлшеу

шарттары, аспаптар типі

Вертикаль бойымен нҥктелерді, ӛстерді берудің орташа

квадраттық қателіктері, мм

2,5

Ҥлкейтіп кӛрсету биіктігі, м

15-ке дейін

15-тен жоғ.50-
ге дейін

50-ден
жоғ.100-ге
дейін

100-ден
жоғ.120-ға
дейін

Теодолиттің, электронды
тахеометрдің кӛлбеу визирлі
сәулесімен

Т30 теодолиті
жәнетең
нҥктелі
аспаптар

Т2
теодолиті
жәнетең
нҥктелі
аспаптар

—

Тік ҥлкейтіп кӛрсетудің
оптикалық немесе лазерлі
аспаптың тік сәулесімен

ПИЛ-1 лазерлік аспабы
және тең нҥктелілер

Зенит-аспаптар: оптикалық
PZL, лазерлі LV1
және тең нҥктелілер

Аспапты орталандыру

Оптикалық
центрирмен
немесе жіпше
тіктеуішпен

Оптикалық центрирмен

Нҥктелердің белгіленуі

Қарындашпен тегіс бетте,
палеткада, палетканың
координаттық торы бойынша
есептеулер

Кернмен бастапқы
деңгейжиекте және
қарындашпен палеткада,
палетканың
координаттық торы
бойынша есептеулер

Визирлі сәуледен қҧрылыс
конструкцияларына дейінгі
минималды қашықтық, м

0,2

0,1

Қабылдаулар саны








ҚР ЕЖ 1.03-103-2013*


48

Г-қосымшасы

(ақпараттық)


Г.1-кесте  –  Қҧрылыс  алаңының  бӛлу  желісін  қҧрудағы  орташа  квадраттық

қателіктердің шамасы

Қҧрылыс объектілерінің сипаттамасы

Қҧрылыс алаңының бӛлу желісін қҧрудың орташа

квадраттық қателіктерінің шамалары

бҧрыштық

ӛлшеулер, с

сызықтық

ӛлшеулер

1 км жҥрістің

асып кетуін
анықтау,мм

Ауданы  1  км

2

  астам  телімдер-дегі

кәсіпорындар

мен

ғимараттар

(қҧрылыстар) топтары;

 100 мың м

2

 астам қҧрылыс ауданы

бар жеке тҧрған ғимараттар (қҧрылыстар)







Ауданы  1  км

2

  кем  телімдер-дегі

кәсіпорындар

мен

ғимараттар

(қҧрылыстар) топтары;

10-нан  100  мың  м

2

  дейін  қҧрылыс

алаңы  бар  жеке  тҧрған  ғимараттар
(қҧрылыстар)







Қҧрылыс  алаңы  10  мың  м

2

  кем

жеке  тҧрған  ғимараттар  (қҧрылыстар);
салынып  жатқан  аумақтар  шегіндегі
жолдар, инженерлік желілер

10







10

Қҧрылыс  салынатын  аумақтардан

тыс  жолдар,  инженерлік  желілер;  жер
қҧрылыстары, оның ішінде тік жоспарлау

30









15














ӘОЖ 528.482

МСЖ 91.200-20

Негізігі сӛздер:

геодезиялық жҧмыстар, геодезиялық жҧмыстарды жҥргізу жобасы,

бӛлуші негіз, ғимарат қисаюы, қҧрылыстардың геометриялық параметрлері,
орындаушылық тҥсірілімдер.


СП РК 1.03-103-2013*



III

СОДЕРЖАНИЕ



ВВЕДЕНИЕ .................................................................................................................................. IV
1 ОБЛАСТЬ ПРИМЕНЕНИЯ ....................................................................................................... 1
2 НОРМАТИВНЫЕ ССЫЛКИ..................................................................................................... 1
3 ТЕРМИНЫ И ОПРЕДЕЛЕНИЯ ................................................................................................ 2
4 ОБЩИЕ ПОЛОЖЕНИЯ ............................................................................................................ 3
5 ПРОИЗВОДСТВО ГЕОДЕЗИЧЕСКИХ РАБОТ ПРИ УСТРОЙСТВЕ ФУНДАМЕНТОВ
И ПОДЗЕМНОЙ ЧАСТИ ЗДАНИЙ ............................................................................................ 7

5.1 Детальная разбивка осей .................................................................................................... 7
5.2 Высотное обеспечение строительно-монтажных работ .................................................. 8
5.3 Геодезические работы при монтаже сборных фундаментов .......................................... 9
5.4 Геодезические работы при устройстве монолитных фундаментов ............................. 10
5.5 Геодезические работы при устройстве свайных фундаментов .................................... 11
5.6 Вынос осей на фундамент ................................................................................................ 12
5.7 Геодезические работы при монтаже подвальной части здания .................................... 12

6 ПРОИЗВОДСТВО ГЕОДЕЗИЧЕСКИХ РАБОТ ПРИ ВОЗВЕДЕНИИ НАДЗЕМНОЙ
ЧАСТИ ЗДАНИЙ ........................................................................................................................ 14

6.1 Построение внутренней разбивочной сети на исходном горизонте ............................ 14
6.2 Передача плановой и высотной сети здания на монтажный горизонт ........................ 15
6.3 Детальные разбивочные работы ...................................................................................... 18
6.4 Геодезические работы при возведении конструкций надземной части зданий .......... 20
6.5 Геодезические работы при монтаже оборудования ....................................................... 23

7 ГЕОДЕЗИЧЕСКИЕ РАБОТЫ ПРИ ПРОКЛАДКЕ ТРАСС ИНЖЕНЕРНЫХ СЕТЕЙ И
ПОДЗЕМНЫХ ИНЖЕНЕРНЫХ КОММУНИКАЦИЙ ........................................................... 25

7.1 Подготовка выноса в натуру трасс инженерных сетей и подземных инженерных
коммуникаций ......................................................................................................................... 25
7.2 Геодезические разбивочные работы при прокладке трасс инженерных сетей ........... 27

8 ГЕОДЕЗИЧЕСКИЕ ИСПОЛНИТЕЛЬНЫЕ СЪЕМКИ ......................................................... 29

8.1 Оформление исполнительных съемок при строительстве зданий ............................... 29
8.2 Исполнительная съемка подкрановых путей ................................................................. 34
8.3 Исполнительная съемка подземных инженерных сетей ............................................... 36
8.4 Оформление исполнительной съемки подземных инженерных сетей ........................ 39

Приложение А (информационное) Типовые схемы исполнительных съемок ...................... 42
Приложение Б (информационное) Схемы построения геодезических разбивочных сетей 46
Приложение В (информационное) Условия обеспечения точности передачи точек и осей
по вертикали ................................................................................................................................ 48



Приложение Г (информационное) Величины средних квадратических погрешностей
построения разбивочной сети строительной площадки .......................................................... 42



СП РК 1.03-103-2013*


IV

ВВЕДЕНИЕ



Настоящий  свод  правил  предусматривает  производство  геодезических  работ  на

строительной площадке, начиная от создания геодезической основы для выноса проекта в
натуру  и  завершая  геодезическим  контролем  монтажа  конструкций  и  элементов.  Свод
правил  предусматривает  способы  выполнения  исполнительных  геодезических  съемок
возведенных конструкций.

Настоящий свод правил устанавливает производство геодезических работ, контроль

точности  геометрических  параметров  возводимых  конструкций,  мониторинг  их
смещаемости и деформативности.

ҚР ЕЖ1.03-103-2013*

СП РК 1.03-103-2013*

ҚАЗАҚСТАН РЕСПУБЛИКАСЫНЫҢ ЕРЕЖЕЛЕР ЖИНАҒЫ

СВОД ПРАВИЛ РЕСПУБЛИКИ КАЗАХСТАН

ГЕОДЕЗИЧЕСКИЕ



РАБОТЫ



В



СТРОИТЕЛЬСТВЕ

GEODETICWORKSINCONSTRUCTION



Дата введения - 2015-07-01





1 ОБЛАСТЬ ПРИМЕНЕНИЯ



1.1 Настоящий свод правил разработан в соответствии с требованиями действующих

на территории Казахстана нормативных документов в строительстве с учетом  требований
по обеспечению безопасности и распространяется на геодезические работы, выполняемые
при строительстве новых и реконструкции существующих (далее - строительство) зданий
и сооружений.



1.2  Документ  устанавливает  требования  при  строительстве  линейных  сооружений,

линий  электропередачи,  связи,  трубопроводов  и  других  объектов  технической
инфраструктуры,  а  также  автомобильных,  железных  дорог,  тоннелей,  гидротехнических
сооружений.



*2 НОРМАТИВНЫЕ ССЫЛКИ



Для  применения  настоящих  строительных  правил  необходимы  следующие

ссылочные нормативные документы:

СН РК 3.02-36-2012 Полы.
СП РК 3.02-136-2012 Полы.
СН РК 5.01-02-2013 Основания зданий и сооружений.
СП РК 5.01-102-2013 Основания зданий и сооружений.
СН РК 5.03-07-2013 Несущие и ограждающие конструкции.
СП РК 5.03-107-2013 Несущие и ограждающие конструкции.
СП  РК  1.02-105-2014  Инженерные  изыскания  для  строительства.  Основные

положения.

СП  50-101-2004  Проектирование  и  устройство  оснований  и  фундаментов  зданий  и

сооружений.

МСН 4.02-02-2004 Тепловые сети.
ГОСТ  26433.2-94  Система  обеспечения  точности  геометрических  параметров  в

строительстве. Правила выполнения измерений параметров зданий и сооружений.

Примечание  -  При  пользовании  целесообразно  проверить  действие  ссылочных  документов  по

информационным  каталогам  «Перечень  нормативных  правовых  актов  и  нормативных  технических
документов  в  сфере  архитектуры,  градостроительства  и  строительства,  действующих  на  территории
Республики Казахстан», «Указателю нормативных документов по стандартизации Республики Казахстан» и
«Указателю  межгосударственных  нормативных  документов  по  стандартизации  Республики  Казахстан»,
составляемым  ежегодно  по  состоянию  на  текущий  год  и  соответствующим  ежемесячно  издаваемым
информационным  бюллетеням  –  журналам  и  информационным  указателям  стандартов,  опубликованным  в
текущем году. Если  ссылочный  документ  заменен (изменен), то при пользовании  настоящим  нормативом



Издание официальное

СП РК 1.03-103-2013*


следует руководствоваться замененным (измененным) документом. Если ссылочный документ отменен без
замены, то положение, в котором дана ссылка на него, применяется в части, не затрагивающей эту ссылку.



(Изм.ред. – Приказ КДСиЖКХ от 06.11.2019 г. №178-НҚ)





3 ТЕРМИНЫ И ОПРЕДЕЛЕНИЯ



В  настоящем своде  правил  применены  следующие  термины  с  соответствующими

определениями:

3.1

Исполнительная  съемка:

Процесс,  основным  содержанием  которого  является

определение  фактического  положения  строительных  конструкций  и  технологического
оборудования относительно разбивочных осей.

3.2

Исполнительный  чертеж:

Отчетный  документ  по  подземной  инженерной

коммуникации, определяющий назначение, характеристики, планово-высотное положение
построенной или реконструированной подземной инженерной коммуникации.

3.3

Геодезический ход:

Геодезическое построение на местности в виде прямой или

ломаной линии.

3.4

Глубинный  репер:

Фундаментальный  геодезический  знак,  закладываемый  в

практически несжимаемые грунты и предназначенный для сохранения высотной отметки.

3.5

Осадочная марка:

Устройство в виде шкалы (шкал) или шарика, закрепленное в

строительной  конструкции,  стене,  полу,  перекрытии  и  других  конструкциях,
предназначенное для наблюдений за высотными деформациями.

3.6

Относительная неравномерность осадок:

Разность осадок двух соседних точек

(реперов), отнесенная к расстоянию между ними.

3.7

Крен здания, сооружения:

Положение сооружения, при котором плоскость его

симметрии отклонена от вертикали.

3.8

 Величина относительного крена; относительный крен:

Разность осадок двух

точек  (реперов),  установленных  на  концах  сооружения,  отнесенная  к  расстоянию  между
этими точками.

3.9

 Гибкость здания:

Коэффициент

(к)

отношения высоты надземной части

сооружения к ширине фундамента. Для зданий высотой свыше 75 м

к >

 1:8.

3.10

 Характеристика  точности  высотного  положения  и  положения  в  плане:

Положение,  характеристика  элемента  или  конструкции  (например,  их  точек,  граней,
поверхностей) относительно базы (например, разбивочного ориентира, плоскости, грани,
точки,  отметки);  указывают  числовыми  значениями  предельных  или  измеренных
отклонений  от  номинального  значения  геометрического  параметра,  определяющего
расстояние между элементом и базой в соответствии с рисунком.

3.11

Допуск:

Абсолютное значение разности предельных значений геометрического

параметра.

3.12

 Действительное  отклонение  геометрического  параметра  (действительное

отклонение  размера):

Алгебраическая  разность  между  действительными  номинальным

значениями геометрического параметра.



3.13

 Систематическое отклонение геометрического параметра (систематическое

отклонение размера):

Разность между средним и номинальным значениями геометричес-

кого параметра.



СП РК 1.03-103-2013*



3.14

 Предельное отклонение геометрического параметра (предельное отклонени

е  размера):

Алгебраическая  разность  между  наибольшим  предельным  и  номинальным

значениями геометрического параметра.



4 ОБЩИЕ ПОЛОЖЕНИЯ



4.1 Производство  геодезических  работ  следует  осуществлять  в  соответствии  с

требованиями проектной документации, других действующих  технических нормативных
правовых  актов  (далее  –  ТНПА)  в  строительстве,  а  также  требованиями  действующих
ТНПА  по  технике  безопасности,  пожарной  безопасности,  производственной  санитарии,
охране труда и окружающей среды.

*4.2 Геодезические  работы  в  строительстве  следует  выполнять  в  объеме  и  с

точностью,  обеспечивающими  при  размещении  и  возведении  объектов  строительства
соответствие  их  геометрических  параметров  требованиям  проектной  документации,
государственных стандартов системы обеспечения точности геометрических параметров в
строительстве и документов органов государственного надзора.

Точность построения разбивочной сети строительной площадки следует принимать

соответственно данным, приведенным в Приложении Г.

Геодезические  работы  выполняются  современными  техническими  средствами,

обеспечивающими необходимую точность геодезических измерений в строительстве.

(Изм.ред. – Приказ КДСиЖКХ от 06.11.2019 г. №178-НҚ)



4.3 В состав геодезических работ, выполняемых при строительстве, входят:
- разработка проекта производства геодезических работ (ППГР);
- создание  геодезической  разбивочной  основы  для  строительства,  вынос  в  натуру

главных или основных разбивочных осей зданий, магистральных и линейных сооружений;

- создание  внутренней  разбивочной  сети  зданий  с  производством  детальных

разбивочных работ;

- геодезический  контроль  точности  геометрических  параметров  зданий  в  процессе

строительства с составлением исполнительной геодезической документации;

- геодезические  измерения  деформаций  оснований,  конструкций  зданий,  если  это

предусмотрено требованиями проектной документации, авторского надзора или органами
государственного  надзора  или  стало  необходимым  при  обнаружении  признаков
деформаций эксплуатируемых зданий.

4.4  Внешняя  разбивочная  сеть  создается  после  расчистки  территории  строительной

площадки  и  ее  вертикальной  планировки  в  соответствии  с  требованиями  проектной
документации и ППГР.

4.5 Геодезическая разбивочная основа строительной площадки состоят из:
а)  пунктов  плановой  и  высотной  геодезических  сетей  строительной  площадки,

предназначенных для выноса зданий в проектное положение в плане и по высоте;

б) пунктов закрепления главных и основных осей здания и рабочих высотных знаков

(реперов),  представляющих  внешнюю  и  внутреннюю  разбивочную  основу  разбивочных
работ, и поэтапных исполнительных съемок в процессе строительства.

СП РК 1.03-103-2013*


4.6 Геодезическая разбивочная основа  строительной площадки привязана в плане и

по  высоте  к  ближайшим  пунктам  и  реперам  государственной  или  городской
геодезической сети.

4.7  Работы  по  построению  геодезической  разбивочной  основы  строительной

площадки выполняются согласно проектной документации, составленной на основе и в
масштабе генерального плана и содержащей разбивочные чертежи, каталоги координат
и  отметок  исходных  пунктов  и  проектных  координат  и  отметок,  пунктов  разбивочной
основы,  чертежи  геодезических  знаков,  пояснительную  записку  с  обоснованием
точности построения геодезической разбивочной основы для строительства.

На  местности  следует  закреплять  основные  разбивочные  оси,  определяющие

габариты  здания,  и  оси  в  местах  температурных(деформационных)  швов,  главные  оси
гидротехнических и сложных инженерных сооружений.

4.8  Пункты  геодезической  основы  закреплены  знаками,  отвечающими  требованиям

ТНПА по геодезическому обеспечению строительства.

4.9 Места закладки геодезических знаков указываются на строительном генеральном

плане  и  на  чертежах  для  производства  работ  по  планировке  и  застройке  территории
строительства.

4.10  Геодезические  знаки  следует  располагать  вне  зон  нарушения  грунта,  в  местах

свободных  от  размещения  временных  и  постоянных  сооружений,  складирования
строительных материалов.

4.11  Пункты  геодезической  разбивочной  основы  приняты  подрядной  строительной

организацией (далее – подрядчиком) по акту.

4.12 При  сдаче-приемке  геодезической  разбивочной  основы  предъявлены  пункты,

закрепленные на площадке строительства, в том числе:

а) знаки разбивочной сети строительной площадки;
б) плановые (осевые) знаки внешней разбивочной сети здания в количестве не менее

четырех  на  каждую  ось,  в  том  числе  знаки,  определяющие  точки пересечения  основных
разбивочных осей всех углов здания;

в)  плановые  (осевые)  знаки  линейных  сооружений,  определяющие  ось,  начало,  конец

трассы, колодцы (камеры), закрепленные на прямых участках не менее чем через 0,5 км и на
углах поворота трассы;

г)  нивелирные  реперы  по  границам  и  внутри  застраиваемой  территории  у  каждого

здания не менее одного, вдоль осей инженерных сетей не реже чем через 0,5 км;

д)  каталоги  координат,  высот  и  абрисы  всех  пунктов  геодезической  разбивочной

основы.

4.13 Принятые  подрядчиком  знаки  геодезической  разбивочной  основы  в  процессе

строительства должны находиться под наблюдением для их сохранности и устойчивости и
проверяться инструментально не реже 2 раз в год.

4.14  Разбивочные  работы  в  процессе  строительства  должны  обеспечивать  вынос  в

натуру  от  пунктов  геодезической  разбивочной  основы  с  заданной  точностью  осей  и
отметок, определяющих в соответствии с проектной документацией положение в плане и
по высоте частей и конструктивных элементов зданий.

СП РК 1.03-103-2013*



4.15  Правильность  выполнения  разбивочных  работ  должна  проверяться  контроль-

ными  геодезическими  ходами  и  измерениями  (в  направлениях,  не  совпадающих  с
принятыми при разбивке), точность которых должна быть не ниже, чем при разбивке.

4.16  Для  строительства  фундаментов  и  инженерных  сетей  должна  быть  выполнена

детальная разбивка осей с переносом их на устройства для временного закрепления осей.
Вид устройства и место его расположения указано на схеме размещения осевых знаков.

4.17  Разбивочные  оси,  монтажные  (ориентирные)  риски  необходимо  наносить  от

знаков внешней или внутренней сети разбивочных осей здания. Количество разбивочных
осей,  монтажных  рисок,  маяков,  места  их  расположения,  способ  закрепления  следует
указывать в ППР или в ППГР.

4.18 Внутренняя разбивочная сеть здания создается в виде сети осевых и высотных

геодезических  пунктов  на  исходном  и  монтажных  горизонтах  с  привязкой  к  пунктам
внешней  разбивочной  сети,  а  на  каждом  монтажном  горизонте  -  к  пунктам  внутренней
разбивочной сети исходного горизонта.

Вид,  схема,  точность,  способ  закрепления  пунктов  внутренней  разбивочной  сети

здания указаны в ППГР.

4.19  При  создании  внутренней  разбивочной  сети  ее  пункты  на  исходном  и

монтажных горизонтах следует фиксировать соответствующими геодезическими знаками
и  оформлять  документами  в  виде  схем  местоположения  знаков,  закрепляющих  оси,
отметки и ориентиры.

4.20  При переносе отметок с исходного горизонта на монтажный отметки исходного

горизонта  должны  приниматься  неизменными  независимо  от  осадок  основания.
Отступление  от  этого  требования  допускается  только  специальным  обоснованием  в
проектной документации.

4.21  Разбивку  высотного  положения  конструкций  здания  и  передачу  высотных

отметок  на  монтажный  горизонт  следует  выполнять  от  реперов  исходного  горизонта
разбивочной  сети  здания  методами,  обеспечивающими  нормированную  точность
результатов работ, соответственно высоте здания и его конструктивным особенностям.

Количество реперов, от которых передают отметки, должно быть не  менее двух для

каждого здания размером в плане от 50 до 70 м, а для многосекционных зданий — не менее
одного на две секции.

4.22  В  процессе  возведения  всех  конструкций  зданий,  при  прокладке  инженерных

сетей  должен  проводиться  геодезический  контроль  точности  их  геометрических
параметров.

4.23  Геодезический  контроль  точности  геометрических  параметров  предусматри-

вает:

- геодезическую  (инструментальную)  проверку  размеров,  формы,  планового  и

высотного  положения  элементов,  конструкций  и  частей  зданий,  инженерных  сетей  и
коммуникаций  на  соответствие  требованиям  проектной  документации  на  этапах  их
монтажа, временного закрепления;

- исполнительную  геодезическую  съемку  планового,  высотного  и  относительно

вертикали положений элементов, конструкций и частей здания, постоянно закрепленных

СП РК 1.03-103-2013*


по окончании монтажа (установки, укладки), а также фактического положения надземных
и подземных инженерных сетей и коммуникаций.

4.24  Геодезическому  контролю  точности  монтажа  подлежат  элементы,  узлы  и

конструкции,  от  несущей  способности  которых  зависит  статическая  неизменяемость
здания в целом, а также геометрическая точность строительства на последующих этапах.

4.25 Действительное положение элементов, узлов и конструкций в плане, по высоте,

их вертикальность, соосность, горизонтальность, уклон, совмещение плоскостей, размеры
швов, зазоров или уступов, положение закладных элементов, отверстий, ниш или штраб и
другие  геометрические  параметры  должны  определяться  на  всех  этапах  производства
строительных работ.

4.26 Контролируемые в процессе производства строительных работ геометрические

параметры зданий, места, методы, порядок проведения и объем геодезического контроля
должен  устанавливаться  ППР  (ППГР)  в  соответствии  с  требованиями  проектной
документации.

4.27  Перечень  элементов,  конструкций  и  частей  зданий,  подлежащих  исполни-

тельной геодезической съемке, должен быть определен проектировщиком.

4.28  При  исполнительных  съемках  плановое  и  высотное  положение  элементов,

конструкций  и  частей  зданий,  их  вертикальность,  положение  анкерных  болтов  и
закладных деталей следует определять от знаков внутренней разбивочной сети зданий или
ориентиров,  которые  использовались  при  выполнении  работ,  а  инженерных  сетей  -  от
знаков  разбивочной  сети  строительной  площадки,  разбивочной  сети  трассы.
Исполнительные схемы и чертежи следует составлять на основе требований действующих
ТНПА.

Допустимые  расхождения  между  данными  исполнительных  съемок  и  результатами

разбивочных работ определяются с учетом требований 4.20.

4.29  Исполнительная  геодезическая  съемка  подземных  инженерных  сетей  и

коммуникаций должна производиться до засыпки траншей.

4.30 По результатам исполнительной геодезической съемки элементов, конструкций

и  частей  зданий  должны  составляться  исполнительные  схемы,  а  для  подземных
инженерных сетей и коммуникаций - исполнительные чертежи.

Все изменения, внесенные в проектную документацию в установленном порядке, и

допущенные  отклонения  от  нее  в  размещении  зданий  и  инженерных  сетей  следует
фиксировать на исполнительном генеральном плане.

4.31  Геодезические измерения деформаций (осадки, горизонтальных перемещений и

крена)  зданий  назначаются  проектной  организацией  на  период  строительства  и
эксплуатации  объекта  до  достижения  обусловленного  уровня  затухания  деформаций,
установленного  проектной  документацией,  или  же  предусматриваются  правилами
технической эксплуатации объекта на весь срок его эксплуатации.

4.32  Геодезические  работы  должны  проводиться  по  единому  для  данной

строительной  площадки  графику,  увязанному  со  сроками  выполнения  строительно-
монтажных и специальных работ.

4.33  При  передаче  отдельных  частей  строящегося  здания  одной  строительно-

монтажной  организации  другой  необходимые  для  выполнения  последующих

СП РК 1.03-103-2013*



геодезических  работ  знаки,  закрепляющие  оси,  отметки,  ориентиры,  и  материалы
исполнительных съемок должны быть переданы по акту.

4.34  Заказчик  обязан  передать  подрядчику  (субподрядчику)  техническую

документацию на геодезическую разбивочную основу для строительства и закрепленные
на площадке строительства пункты основы по акту сдачи-приемки.

Принятые пункты геодезической разбивочной основы ограждаются. Их сохранность

в  процессе  строительства  обеспечивается  подрядчиком.  Устойчивость  пунктов
проверяется инструментально не реже 2 раз в год.




5 ПРОИЗВОДСТВО ГЕОДЕЗИЧЕСКИХ РАБОТ ПРИ УСТРОЙСТВЕ

ФУНДАМЕНТОВ И ПОДЗЕМНОЙ ЧАСТИ ЗДАНИЙ



5.1 Детальная разбивка осей



5.1.1 Линейные  измерения  при  разбивке  осей  зданий  производятся  стальными  или

лазерными  рулетками  с  введением  поправок  на  компарирование,  температуру,  наклон
линий.  Угловые  измерения  выполняют  с  помощью  теодолита.  Для  автоматизации  и
ускорения  разбивочных  работ  следует  использовать  электронные  тахеометры,  точность
которых  от  3

  до  5

  при  измерении  углов,  от  2  до  3 мм  при  измерении  расстояний

светодальномером.

5.1.2  Для  устройства  фундаментов  произведена  детальная  разбивка  их  осей  и

закрепить оси на обносках и выносках. Обноска бывает сплошной, разреженной и створной.
Сплошную  обноску  применяют  при  устройстве  сборных  и  монолитных  фундаментов  с
большим  объемом  опалубочных  работ,  при  сложной  конфигурации  опалубки,  при
значительном  числе  устанавливаемых  анкерных  болтов,  закладных  деталей,  арматурных
выпусков.

Разреженную  и  створную  обноску  строят  в  виде  пар  столбов,  которые

устанавливают на основных и промежуточных осях на расстоянии от 2 до 3 м от верхней
бровки  котлована.  Такие  обноски  применяют  при  устройстве  сборных  и  свайных
фундаментов,  а  также  при  возведении  столбчатых  монолитных  фундаментов,
расположенных  на  межосевых  расстояниях  12  м  и  больших.  При  котловане  глубиной
свыше 3 м столбы обноски часто располагают в котловане вдоль его нижней бровки.

5.1.3 Сплошную обноску строят из горизонтально расположенных обрезных  досок,

закрепленных на столбах, установленных на расстоянии от 3 до 6 м за пределами верхней
бровки  котлована.  Стороны  обноски  параллельны  соответствующим  осям  здания  при
допустимом  отклонении  0,1  м  на  длину  участка  обноски  от  15  до  20  м.  Поверхность
обноски бывает горизонтальной, доски устанавливают относительно условного горизонта
нивелира с погрешностью не более 0,02 м.

Такие же требования предъявляются к установке инвентарной сплошной обноски.
5.1.4 Главные  или  основные  оси  выносят  с  точек  закрепления  осей  внешней

разбивочной  сети  здания  при  помощи  теодолита  на  доски  сплошной  обноски  или  на
столбы  обноски  разреженной  или  створной

.

  Такой  вынос  делают  при  двух  положениях

СП РК 1.03-103-2013*


вертикального  круга  теодолита  и  окончательное  положение  осевой  метки  закрепляют
краской  и  гвоздем.  От  вынесенных  на  обноску  точек  главных  или  основных  осей
промерами рулеткой находят положение промежуточных разбивочных осей. После выноса
осей  измеряют  расстояния  между  осевыми  метками  на  обноске  и  сравнивают  их  с
проектными.

5.1.5 При  разбивке  основных  и  промежуточных  осей  относительно  закрепленных

главных  осей  здания,  сначала  выносят  теодолитом  и  закрепляют  центральную  точку
пересечения главных осей. Относительно центральной точки с помощью теодолита и рулетки
(лазерной  рулетки)  в  створе  главных  осей  находят  двойными  измерениями  точки  их
пересечения  с  основными  и  промежуточными  осями  и  закрепляют  гвоздем  в  торце  кольев.
Теодолит  центрируют  над  найденными  точками  и  относительно  наиболее  удаленной  точки
главной оси строят проектный угол для разбивки промежуточной оси при двух положениях
вертикального круга и проецирования промежуточной оси визирным лучом на обноску.

5.1.6 Вынесенные на обноску оси подписывают и закрепляют гвоздем или окраской

на  обноске,  а  также  штырем  в  земле  под  обноской,  который  выносят  в  створ  оси  по
теодолиту.

5.1.7 Оси,  которые  используется  при  переносе  плановой  сети  здания,  сооружения  с

исходного горизонта на монтажный при возведении надземной части, следует закреплять
вне объекта - постоянными и временными знаками.

5.1.8  Детальная  разбивка  осей  оформляется  исполнительным  чертежом  разбивки

основных осей здания в соответствии с приложением А.



5.2 Высотное обеспечение строительно-монтажных работ



5.2.1 Для строительства здания за пределами контура котлована следует закреплять

не менее двух внешних строительных (рабочих) реперов, а для многосекционных зданий -
не  менее  одного  строительного  репера  на  две  секции.  В  качестве  рабочих  реперов
целесообразно использовать знаки внешней разбивочной сети здания.

5.2.2  Рабочие  грунтовые  реперы  следует  закладывать  на  глубину  от  1,0  до  1,2  м  в

виде стержней или труб с бетонным якорем. Применяют также стенные реперы различных
конструкций.  В  качестве  рабочих  реперов  используют  пробные  сваи,  а  также
горизонтальные  черты,  маркированные  несмываемой  краской  на  колоннах  и  стенах
здания.

Рабочий  репер  находится  в  удобном  для  пользования  им  месте  с  учетом

возможности  с  одной  станции  лучом  до  100  м  нивелировать  наибольшую  площадь
строительного объекта.

Тип  рабочих  реперов,  места  их  установки  предусматриваются  в  ППГР  или  в

геодезическом разделе ППР.

5.2.3



После  отрывки  котлована  в  нем  закладываются  рабочие  реперы.  Их  отметки

определяют  прямым  и  обратным  нивелирным  ходом  по  въезду  в  котлован.  Передачу
отметок выполняют также  с помощью компарированной рулетки, подвешенной с грузом
на кронштейне, и двух нивелиров и нивелирных реек.

СП РК 1.03-103-2013*





5.2.4 Контроль  точности  производства  земляных  работ  при  благоустройстве,

вертикальной  планировке,  устройстве  корыт  под  полотно  дорог,  траншей,  котлованов,
насыпей и т. п. следует осуществлять как в плане, так и по высоте.


Объем  контролируемых  точек  в  плане  принимают  не  менее  10 %  от  числа  точек,

выносимых  при  разбивке  возводимого  сооружения  (вершин  квадратов  картограммы,
габаритов котлованов, углов поворота траншей и т. п.).


Проверка  высоты  земляного  основания  под  фундаменты,  зачищаемого  вручную,

выполняется сплошным контролем.


Контроль  точности  высотной  зачистки  дна  котлована  производят  геометрическим

нивелированием.



5.2.5 Контроль  точности  устройства  фундаментов  производиться  как  в  плане,  так  и

по высоте.


Проверку  планового  положения  фундаментов  выполняют  измерением  расстояний  от

ранее  вынесенных  ориентиров  до  геометрических  осей  фундаментов.  Проверяют  также
расстояния между осями фундаментов (фундаментами), местами пересечения несущих стен,
положение основания закладных деталей и анкерных болтов. Контролируют не менее 5 %
от общего объема установленных фундаментов по данной захватке (очереди) работ.


В  высотном  отношении  проверяют  одну  отметку  на  площади  до  100  м

2



проверяемого участка.



5.3 Геодезические работы при монтаже сборных фундаментов



5.3.1  На  дно  котлована  переносят  точки  пересечения  основных  осей:  для  крупных

сооружений  с помощью теодолита или электронного тахеометра, а  для  объектов длиной
от  100  до  140 м  -  с  помощью  струны  (тонкой  проволоки),  закрепленной  на  обноске,  и
отвесов.

5.3.2 Проектную

отметку  поверхности  основания  обозначают  колышками,

выставленными с помощью нивелира и рейки относительно рабочих реперов.

5.3.3  От  осей,  обозначенных  в  котловане  струнами  и  отвесами  или  колышками,

определяют плановое положение угловых и маячных фундаментных блоков, затем струны
снимают  и  монтируют  блоки.  Вдоль  боковых  граней  маячных  блоков  натягивают
проволоку-причалку и монтируют все промежуточные фундаментные блоки.

5.3.4 Восстанавливают  осевые  струны  на  обноске  и  по  отвесам,  подвешенным  на

струнах,  определяют  и  закрепляют  маркировкой  на  фундаментных  блоках  положение
граней угловых и маячных стеновых блоков. Осевые струны снимают. Монтажный шнур
натягивают  вдоль  боковых  поверхностей  установленных  стеновых  блоков.  По  шнуру
(проволоке) производят монтаж промежуточных стеновых блоков.

5.3.5 После  монтажа  первого  ряда  фундаментных  блоков,  а  также  каждого

последующего ряда блоков, следует производить их нивелирование и установку маяков с
целью  выравнивания  монтажного  горизонта  за  счет  корректировки  толщины  слоя
строительного раствора.

Соосность  рядов  укладываемых  блоков  и  вертикальность  их  кладки  проверяют  при

помощи отвеса.

СП РК 1.03-103-2013*


10

5.3.6 Плановое положение контура опалубки для бетонной подготовки под  сборный

фундамент  стаканного типа  определяется  линейным  промером  от  отвесов,  подвешенных
на струнах, натянутых по основным и промежуточным осям.

На  внутренние  стороны  установленной  опалубки  на  проектную  высоту  выносят  с

помощью  нивелира  метки  верха  бетона  и  маркируют  их  несмываемой  краской  или
гвоздями. По маркировке поверхность бетона выравнивают и затирают.

Если башмак сборного фундамента укладывается на плиту заводского изготовления,

то основание под плитой выводят на проектную отметку, а в плане плиту  устанавливают
относительно отвесов, висящих на струнах.

5.3.7 Размечают стаканы фундаментов под установку колонн. Для этого три стороны

стакана  рисками  делят  пополам,  а  четвертую  риску  наносят  по  крестообразному
прямоугольному шаблону: три осевые линии шаблона совмещают с рисками размеченных
сторон, а по четвертой наносят риску на неразмеченную сторону стакана фундамента.

5.3.8  Монтаж сборных фундаментов одного из рядов ведут при помощи электронного

тахеометра  или  двух  теодолитов,  установленных  и  ориентированных  по  двум  взаимно
перпендикулярным  разбивочным  осям.  Фундаментные  блоки  передвигают  по  бетонной
подготовке  в  двух  взаимно  перпендикулярных  направлениях  в  положение,  при  котором
риски,  нанесенные  на  блоке,  совпадут  с  линиями  визирования  теодолитов.  Монтаж
последующих фундаментных блоков производят при помощи электронного тахеометра или
теодолита и рулетки. По теодолиту фундаментный блок устанавливают в створ одной из
осей (продольной или поперечной), а в створ перпендикулярной к ней оси фундаментный
блок  устанавливают  по  проектному  расстоянию,  которое  измеряется  относительно
поперечных рисок ранее установленного блока.

Через  два-три  ряда  установленных  фундаментных  блоков  производят  контроль  их

планового  положения  с  помощью  теодолитов  относительно  вспомогательных  взаимно
перпендикулярных

осей,

параллельных

первоначальным

разбивочным

осям,

закрепленным на обноске.


5.4 Геодезические работы при устройстве монолитных фундаментов


5.4.1 При устройстве монолитных фундаментов устанавливают арматуру и опалубку в

соответствии с их проектной привязкой к осям. Через осевые точки на обноске натягивают
струны,  к  ним  подвешивают  отвесы,  от  которых  линейным  промером  находят  плановое
положение арматуры и опалубки.

Оси,  по  которым  воздвигают  отдельные  столбчатые  фундаменты,  предварительно

разбивают,  если  они  не  закреплены  на  разреженной  створной  обноске.  Разбивку
производят  от  ближайших  знаков  закрепления  осей  с  помощью  теодолита  и  рулетки.
Осевые  точки  фиксируют  устойчивыми  штырями  непосредственно  на  верхней  бровке
котлована фундамента. Через штыри натягивают осевую струну, к которой подвешивают
отвесы.

5.4.2 Нивелированием  проверяют  установку  арматуры  по  высоте,  а  на  опалубку

выносят  и  закрепляют  с  внутренней  ее  стороны  гвоздями  или  окраской  отметку  верха
бетонирования.















содержание      ..     2      3      4      5     ..
