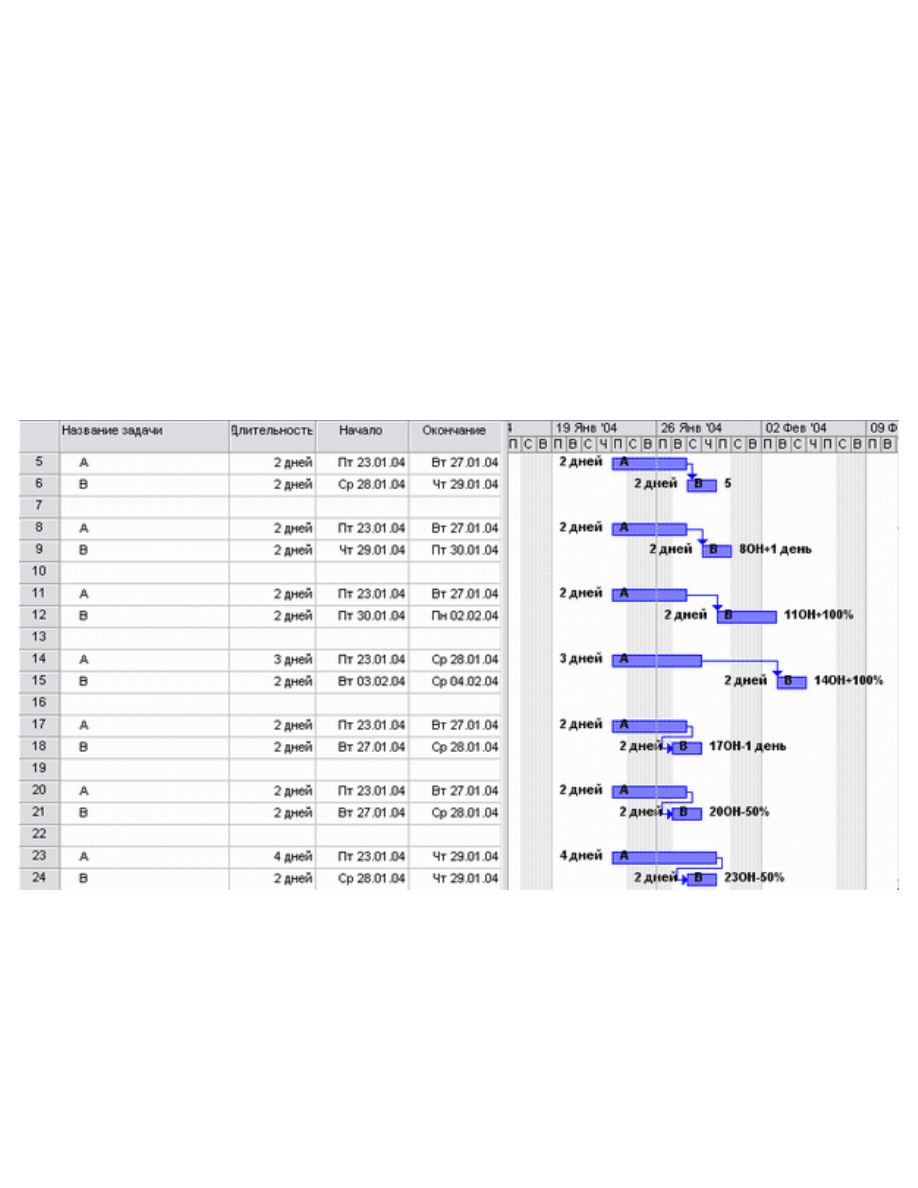

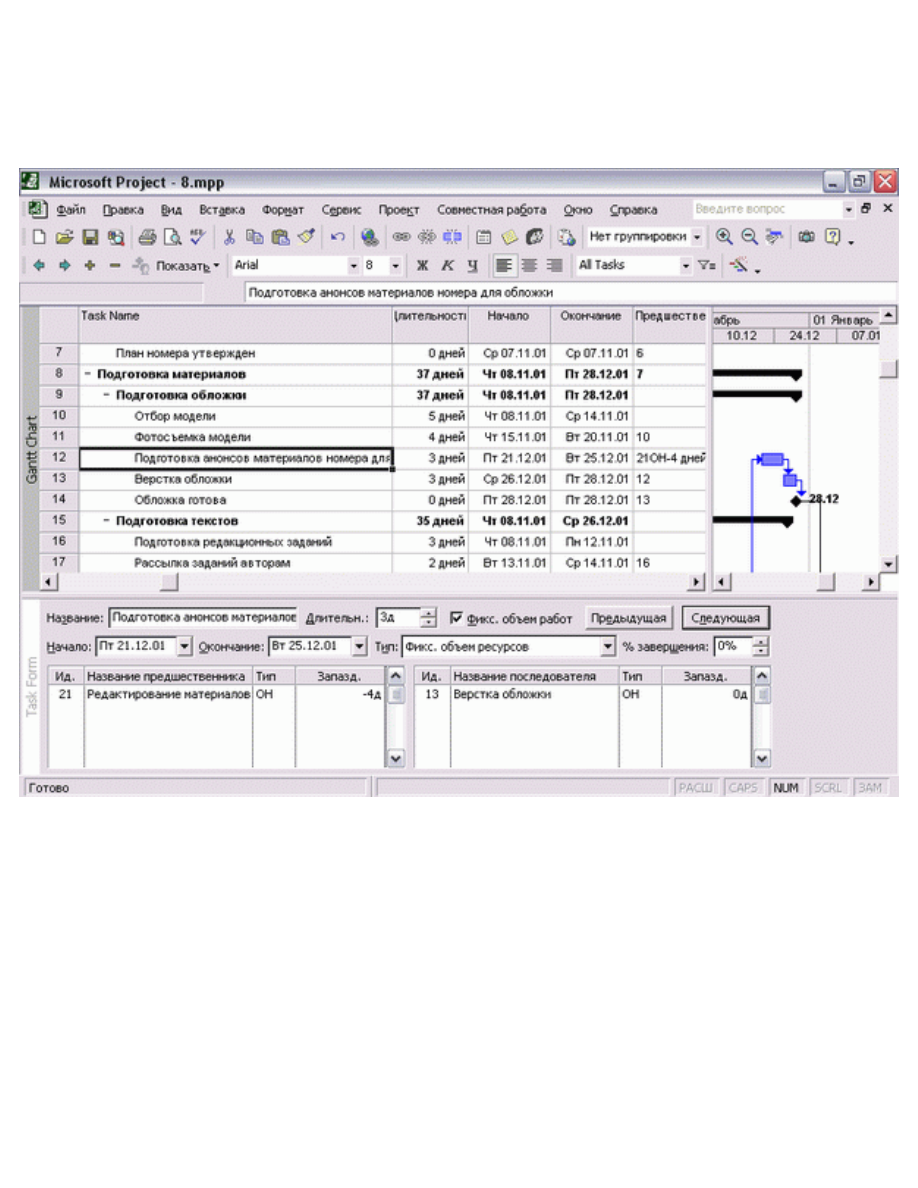

изменена. При этом длительность задачи В не изменилась. Если же изменяется дата окончания последующей задачи (как в строках 11-12 на рис. 11.10), то дата окончания предшествующей задачи не изменяется, и задачи завершаются в разные дни. То есть при изменении длительности последующей задачи переносится только дата ее окончания. Но если длительность предшествующей задачи больше длительности последующей, то изменение длительности последней происходит не за счет переноса даты ее окончания на более поздний срок, а за счет переноса даты ее начала на более ранний. Например, на рис. 11.10 в строках 8-9 длительность задачи А больше, чем В. Поэтому при увеличении длительности задачи В (строки 14-15) на один день дата начала этой задачи переносится на одни день назад, с 28.02.02 на 27.02.02. Рис. 11.10. Принцип расчета длительностей MS Project для типа связи FF (00) Использование задержек и опережений Часто в жизни зависимости между задачами бывают немного более сложными, чем Finish-to-start (Окончание-начало). Например, между задачей «Покраска стен» и «Развешивание картин» должен пройти день, чтобы краска успела высохнуть. Для того чтобы описать такую зависимость между задачами, в MS Project используется параметр Запаздывание (Lag). Например, в случае с покраской стен запаздывание между задачами должно составить 1 день. |
